Ban Quản lý dự án Phát triển Điện lực hoàn thành nghiệm thu đóng điện dự án: "Đường dây và TBA 110kV Thanh Miện 2" và "Xuất tuyến 110kV sau TBA 220kV Gia Lộc"

Vào lúc 03h35 phút sáng ngày 16/4/2026, Ban Quản lý dự án Phát triển Điện lực (BA2) – Tổng công ty Điện lực miền Bắc (EVNNPC) đã phối hợp với Công ty Điện lực Hải Phòng và nhà thầu hoàn thành nghiệm thu đóng điện đưa vào vận hành 02 công trình "Đường dây và Trạm biến áp (TBA) 110kV Thanh Miện 2" và "Xuất tuyến 110kV sau TBA 220kV Gia Lộc". Đây là công trình trọng điểm nhằm đáp ứng nhu cầu phụ tải có tốc độ tăng cao tại Thành phố Hải Phòng và khu vực lân cận trong năm 2026 và các năm tiếp theo.

Quy mô và công nghệ hiện đại

Theo đó quy mô xây dựng Trạm biến áp 110kV Thanh Miện 2 nằm tại thôn Đông, xã Nguyễn Lương Bằng, thành phố Hải Phòng. Đường dây 110kV đi qua địa phận xã Yết Kiêu, xã Bình Giang, xã Nguyễn Lương Bằng, thành phố Hải Phòng. Quy mô công trình: Phần đường dây 110kV xây dựng 3,126km đường dây 110kV mạch kép, dây dẫn AC300. Phần TBA 110kV: Xây dựng mới TBA 110kV với quy mô gồm 01 MBA 40MVA + 01 MBA 63MVA (trước mắt lắp 01 MBA 40MVA).

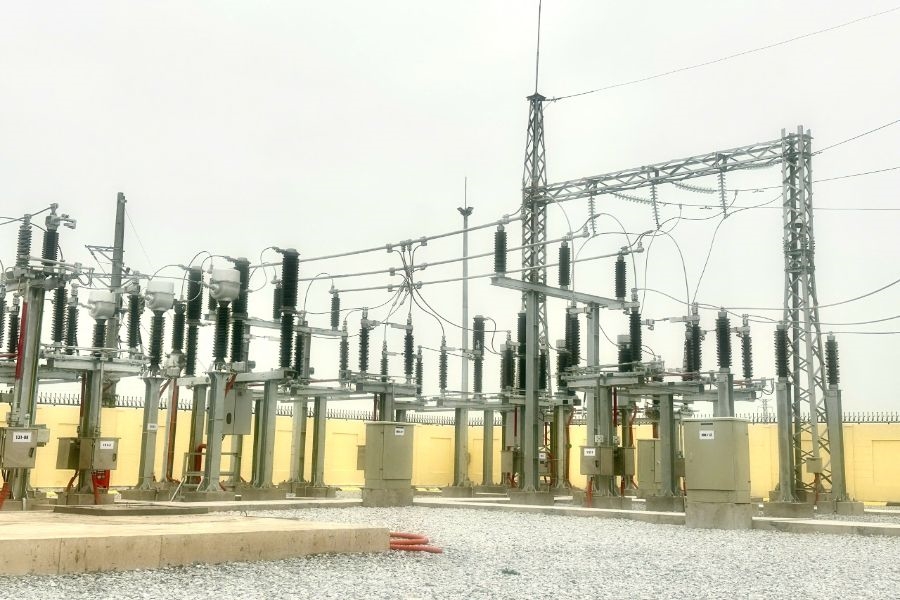

TM2.2 Trạm Biến Áp 110kV Thanh Miện 2

Công trình: Xuất tuyến 110kV sau TBA 220kV Gia Lộc được xây dựng Tuyến đường dây 110kV đi qua địa phận xã Gia Phúc, xã Yết Kiêu, thành phố Hải Phòng. Quy mô công trình: Xây dựng 2,48km đường dây 110kV 4 mạch từ TBA 220kV Gia Lộc đi đấu nối đường dây 110kV Hải Dương - Nghĩa An trong đó tại dự án này thực hiện 02 mạch đấu nối hướng đi TBA 110kV Thanh Miện và TBA 110kV Nghĩa An, sử dụng dây dẫn ACSR 300.

 Trang bị hệ thống thu thập, đo đếm, giám sát và điều khiển từ xa,… cho phép kết nối, trao đổi giao thức truyền tin với Trung tâm điều khiển xa khu vực. Xây dựng hệ thống camera giám sát, PCCC tự động đảm bảo trạm biến áp 110kV đưa vào vận hành theo chế độ TBA điều khiển xa.

Vượt khó khăn mặt bằng, về đích đúng tiến độ

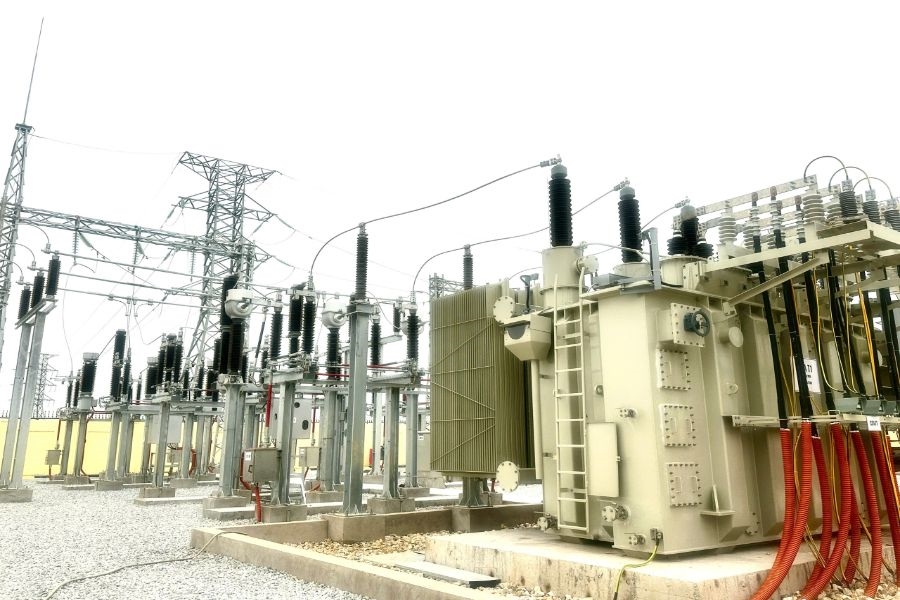

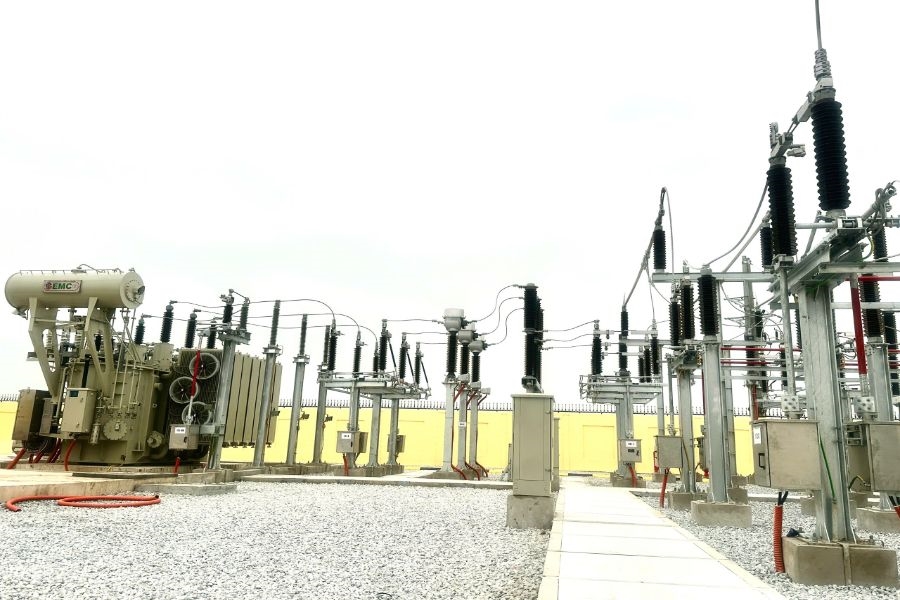

TM2.3 TM2.4

MBA 110kV trong TBA 110kV Thanh Miện 2

Quá trình triển khai dự án gặp nhiều khó khăn, vướng mắc trong công tác giải phóng mặt bằng, đặc biệt tại các đoạn tuyến đi qua khu dân cư và vùng canh tác nông nghiệp. Đơn vị đã phối hợp chặt chẽ với chính quyền thành phố Hải Phòng và các xã trong vùng dự án để tổ chức giải phóng mặt bằng, bảo đảm thi công đúng tiến độ.

TM2-Gialoc Tập thể Lãnh đạo BA2, Công ty Điện lực Hải Phòng và Đơn vị thi công

Việc hoàn thành đóng điện 02 công trình cùng một thời điểm có ý nghĩa đặc biệt quan trọng, nâng cao độ tin cậy cung cấp điện, đáp ứng nhu cầu tăng trưởng phụ tải trên địa bàn Thành phố Hải Phòng và các khu vực lân cận góp phần hoàn thành kế hoạch triển khai các công trình trọng điểm năm 2026 của Ban Quản lý dự án Phát triển Điện lực đã đề ra và phù hợp với Quy hoạch phát triển điện lực Thành phố Hải Phòng giai đoạn 2025 - 2030 có xét đến năm 2035 - Quy hoạch phát triển hệ thống điện 110kV đã được Bộ Công Thương phê duyệt.

Ôn Phương Liên - BA2
