Công ty Điện lực Hải Phòng tập trung nguồn lực cho công tác đầu tư xây dựng các công trình trọng điểm năm 2025

Trong 9 tháng đầu năm 2025, Công ty Điện lực Hải Phòng đảm bảo cung ứng điện an toàn, ổn định cho quốc phòng an ninh, an sinh xã hội và phát triển kinh tế của Thành phố. Điện thương phẩm 9 tháng đầu năm năm 2025 của Công ty Điện lực Hải Phòng (CTĐL Hải Phòng) thực hiện 13.147,27 triệu kWh, tăng 9,08% so cùng kỳ năm 2024, đạt 74,92% so với kế hoạch giao năm 2025. Tổng số hợp đồng mua bán điện đến hết tháng 30/9/2025 là 1.196.646, trong đó 1.080.814 hợp đồng sinh hoạt và 115.832 hợp đồng ngoài mục đích sinh hoạt. Số lượng khách hàng phát triển mới trên lưới điện là hơn 20 nghìn khách hàng trung hạ thế. Với dự báo nhu cầu mua điện và số lượng khách hàng ngày càng tăng cao, công tác đầu tư xây dựng lưới điện được Công ty Điện lực (CTĐL) Hải Phòng chú trọng quan tâm, đặc biệt là các dự án đầu tư cho lưới điện 110kV trên địa bàn quản lý.

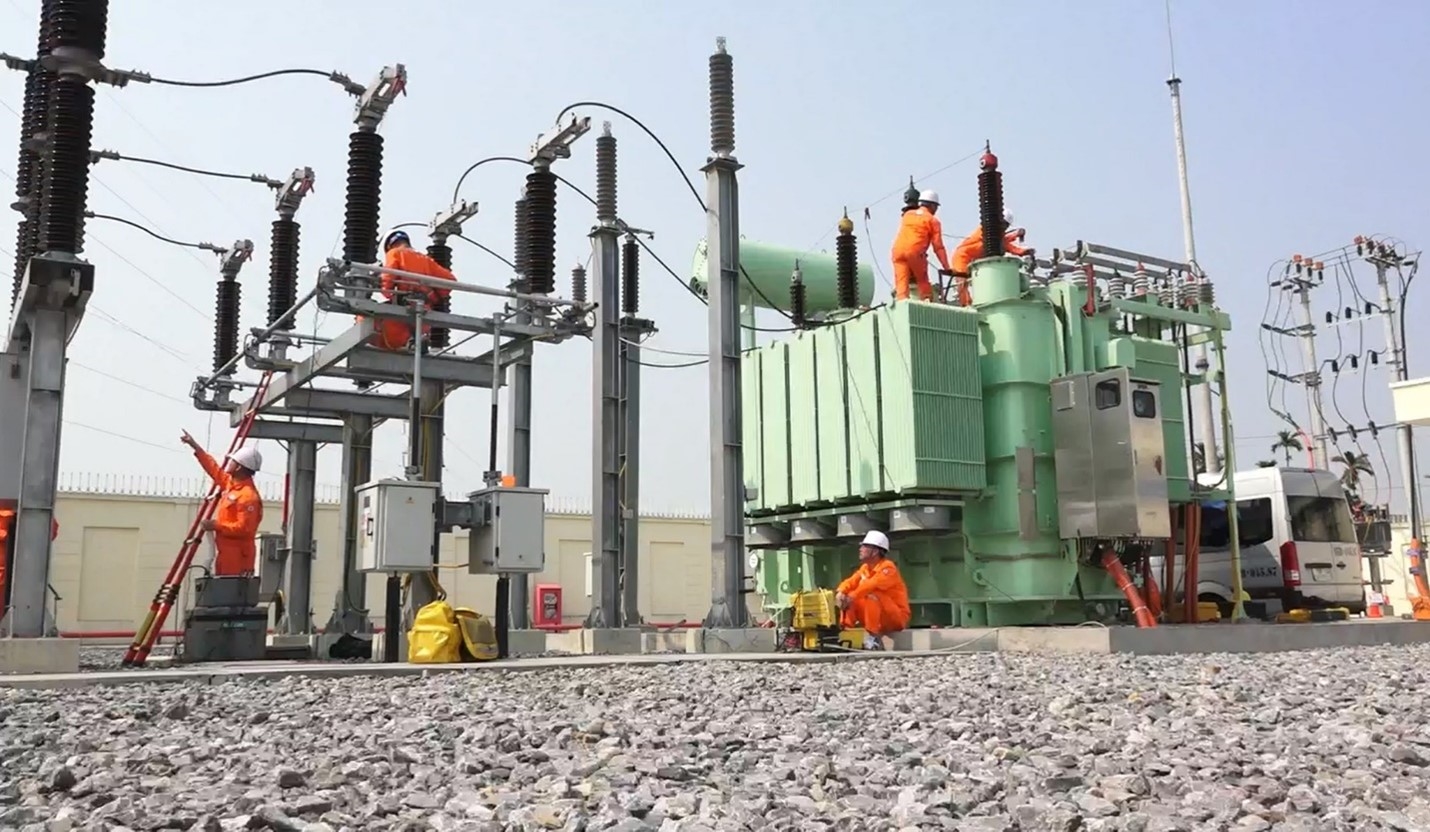

hpdt PC Hải Phòng đảm bảo tiến độ các công trình đầu tư xây dựng, đáp ứng kịp thời nhu cầu phụ tải tăng cao phục vụ tăng trưởng phát triển kinh tế - xã hội của Thành phố

Năm 2025, CTĐL Hải Phòng triển khai 161 danh mục dự án (bao gồm các danh mục 2025 và chuyển tiếp từ năm trước). Tiến độ thực hiện 9 tháng đầu năm 2025 đã khởi công 102 dự án, đang tiếp tục thực hiện chuẩn bị đầu tư 59. Tổng số dự án lưới điện 110kV khởi công trong 9 tháng đầu năm là 14 dự án, đã đóng điện 9 dự án. Hiện CTĐL Hải Phòng đang triển khai 03 dự án 110kV khu vực phía Tây Hải Phòng có kế hoạch đóng điện  trong quý IV/2025 gồm có: dự án lắp đặt MBA T2 TBA 110kV Cộng Hòa 2, dự án lắp đặt MBA T2 trạm 110kV Kim Thành và dự án lắp đặt MBA T2 TBA 110kV Nam Sách 2.

Dự án lắp đặt MBA T2 TBA 110kV Cộng Hòa 2 có tổng mức đầu tư là: 30,140 tỷ đồng với mục tiêu đầu tư đảm bảo cấp điện cho các phụ tải KCN Cộng Hòa, Chí Linh và các khu vực lân cận. Chống quá tải cho MBA T1 Cộng Hòa 2 và MBA T1, T2 Chí Linh, giảm tải cho các MBA tại các TBA 110kV lân cận. Nâng cao độ tin cậy cung cấp điện cho khu vực Chí Linh. Công trình khởi công ngày 29/8/2025, đóng điện dự kiến ngày 30/11/2025.

Dự án lắp đặt MBA T2 Trạm 110kV Kim Thành có tổng mức đầu tư là: 16,630 tỷ đồng, với mục tiêu dự án đáp ứng nhu cầu tăng trưởng phụ tải của khu vực Kim Thành nói riêng. Chống quá tải cho MBA T1 Kim Thành và các TBA trong khu vực; Giảm tổn thất và nâng cao chất lượng điện năng. Công trình khởi công ngày 30/9/2025, ngày hoàn thành dự kiến đóng điện ngày 25/12/2025.

Công trình lắp đặt MBA T2 TBA 110kV Nam Sách 2 có tổng mức đầu tư là:  31,457 tỷ đồng, với mục tiêu đầu tư đảm bảo cấp điện cho các phụ tải KCN An Phát 2 và phụ tải lân cận. Chống quá tải cho MBA T1 Nam Sách 2, giảm tải cho các MBA tại các TBA 110kV lân cận. Nâng cao độ tin cậy cung cấp điện cho khu vực Nam Sách. Công trình khởi công ngày 30/9/2025, ngày hoàn thành dự kiến đóng điện ngày 25/12/2025.

Trong quá trình triển khai, dự án luôn nhận được sự quan tâm, hỗ trợ của lãnh đạo chính quyền các cấp, sự quan tâm chỉ đạo lãnh đạo Tổng công ty Điện lực miền Bắc và CTĐL Hải Phòng cùng các đơn vị liên quan. Hồ sơ và nguồn lực được chuẩn bị đầy đủ, đội ngũ tư vấn, nhà thầu có kinh nghiệm, áp dụng công nghệ thi công tiên tiến, góp phần bảo đảm tiến độ và chất lượng công trình, mặt bằng đã được chuẩn bị trong khuôn viên có sẵn. Do vậy các dự án do CTĐL Hải Phòng làm chủ đầu tư được thực hiện theo đúng tiến độ, đảm bảo chất lượng và hiệu quả kinh tế.

Xuân Thuận - PC Hải Phòng
