Đóng điện thành công dự án đường dây 110kV Bá Thiện - Khai Quang

Dự án “ Đường dây 110kV Bá Thiện - Khai Quang’’ được Tổng Công ty Điện lực miền Bắc giao quản lý A cho Công ty Điện lực Vĩnh Phúc với quy mô chính của dự án bao gồm  xây dựng mới hơn 18km đường dây 110kV mạch kép với 67 vị trí cột 110kV xây dựng mới từ xuất tuyến 177, 178 trạm 220kV Bá Thiện (E25.15) đến cột 67 sau đó đấu nối vào đường dây 110kV 172 Vĩnh Yên (E4.3) – 172 Khai Quang (E25.9) thành 2 đường dây 110kV là 177E25.15 – 172 E25.9 và 178E25.15 – 172 E4.3.

IMG_0468

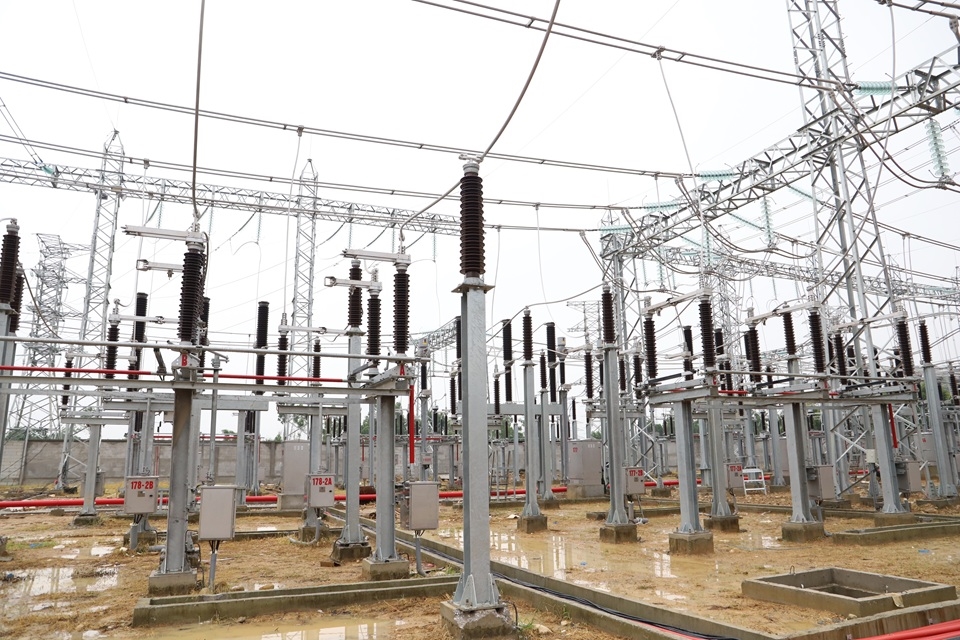

Các thiết bị xuất tuyến 177E25.15 đi 172 E25.9, và 178 E25.15 đi 172E4.3 sẵn sàng đóng điện

Dự án đã khởi công từ 30/9/2022 được triển khai xây dựng qua các địa phương khu vực Huyện Bình Xuyên và thành phố Vĩnh Yên với mặt bằng hướng tuyến phức tạp trong công tác đền bù giải phóng mặt bằng phục vụ thi công nên quá trinh triển khai xây dựng gặp nhiều khó khăn vướng mắc dẫn đến kéo dài tiến độ dự án. Đặc biệt khu vực xã Trung Mỹ- Bình Xuyên có những vị trí đã cần đến sự can thiệp của các lực lượng chức năng như Công An tỉnh, huyện, xã và chính quyền vào cuộc để bảo vệ an toàn an ninh phục vụ thi công.

z6747728769031_17a1f8430508bab3d86889f0ae0d6a0c

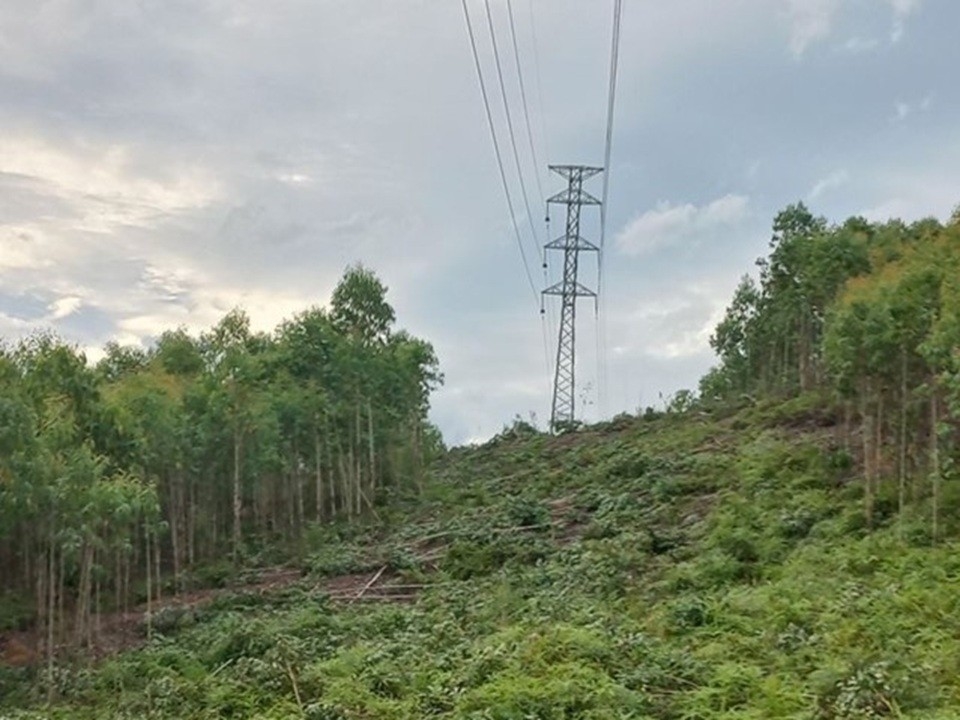

Cột số 1 mạch kép 177, 178E25.15 Trạm 220kV Bá Thiện

Mặt khác, việc triển khai dự án phụ thuộc đồng bộ với tiến độ dự án xây dựng trạm 220kV Bá Thiện và các xuất tuyến do Tổng công ty Truyền tải điện 1 thực hiện.

Dự án đã được chấp thuận kết quả nghiệm thu của  Sở Công thương tỉnh Vĩnh Phúc – Cơ quan quản lý nhà nước trên địa bàn chấp thuận kết quả nghiệm thu đóng điện theo quy định theo quy định của Nghị định 06/2021 ngày 26/01/2021. Toàn bộ tín hiệu SCADA được kết nối về Trung tâm điều khiển xa- Công ty Điện lực Vĩnh Phúc và trung tâm điều độ hệ thống điện miền Bắc, trung tam giám sát dữ liệu Tổng công ty Điện lực miền Bắc theo quy định.

Mặc dù quá trình triển khai dự án gặp nhiều khó khăn, vướng mắc trong công tác đền bù giải phóng mặt bằng và hành lang hướng tuyến. Tuy nhiên với sự vào cuộc quyết liệt của tập thể lãnh đạo cùng các đơn vị quản lý dự án và đặc biệt nhận được sự quan tâm sát sao của UBND tỉnh Vinh Phúc và các Sở ban ngành, chính quyền địa phương huyện Bình Xuyên, lãnh đạo Tổng Công ty Điện lực miền Bắc, Công ty Điện lực Vĩnh Phúc thường xuyên đôn đốc triển khai, kịp thời tháo gỡ những khó khăn vướng mắc đảm bảo mặt bằng sạch cho đơn vị thi công, đến ngày 28/6/2025, dự án đã đóng điện thành công.

phat hanh lang

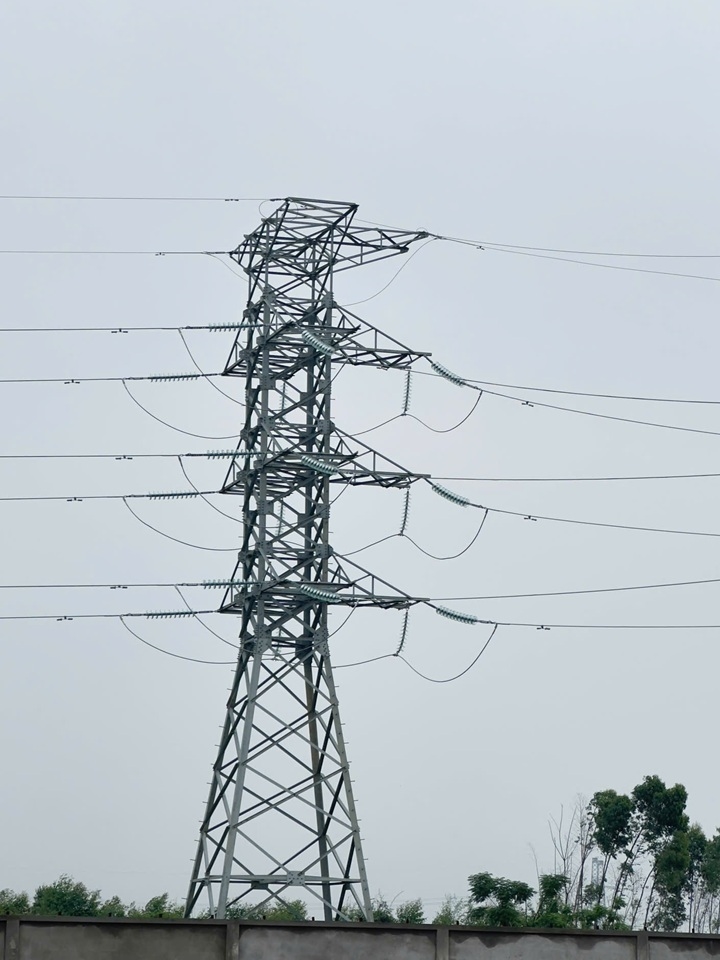

Các bước phát quang hành lang an toàn điện cao áp đảm bảo trước khi đóng điện

Việc đóng điện hoàn thành dự án đường dây 110kV Bá Thiện -Khai Quang sẽ kết nối đồng bộ với Trạm biến áp 220kV Bá Thiện và các tuyến đường dây xuất tuyến, góp phần giảm tải cho các lộ đường dây 172, 173 thuộc Trạm 220kV Vĩnh Yên đang bị quá tải cũng như góp phần san tải cho các đường dây 110kV trong  khu vực cũng như giúp linh hoạt trong phương thức cấp điện các đường dây 110kV cho các trạm 110kV trên địa bàn tỉnh Vĩnh Phúc. Qua đó, dự án không chỉ đảm bảo cung ứng điện ổn định cho sản xuất công nghiệp và sinh hoạt mà còn tạo nền tảng hạ tầng thiết yếu phục vụ phát triển kinh tế - văn hóa - xã hội của tỉnh nhà./.
