Ban Thanh tra Nhân dân BA2 đồng hành vượt khó, quyết tâm đảm bảo tiến độ và an toàn lao động trên 02 Dự án tại Hải Phòng và Quảng Ninh

Thực hiện Kế hoạch công tác năm 2026, vừa qua, Đoàn kiểm tra của Ban Quản lý dự án Phát triển Điện lực (BA2) cùng Ban Thanh tra nhân dân (Ban TTND) đã tổ chức đợt kiểm tra trực tiếp tại hiện trường và rà soát hồ sơ, tình hình thực tế tại công trường hai dự án: "Đường dây và Trạm biến áp 110kV Cầu Rào, thành phố Hải Phòng" và "Đường dây và Trạm biến áp 110kV Nam Hòa, tỉnh Quảng Ninh".

Đoàn công tác do ông Trịnh Cao Cường, Phó Giám đốc Ban làm Trưởng đoàn cùng các thành viên là lãnh đạo và chuyên viên các phòng chuyên môn phối hợp cùng Ban TTND. Trọng tâm của đợt làm việc là kiểm tra việc chấp hành quy định an toàn vệ sinh lao động, đánh giá năng lực nhân lực, vật lực thi công, tiến độ thực hiện dự án cũng như kiểm tra hồ sơ, chất lượng thi công tại công trường các dự án.

Ghi nhận trực tiếp tại hiện trường, khó khăn lớn nhất hiện nay mà các đơn vị thi công đang phải đối mặt là tình hình thời tiết diễn biến hết sức phức tạp. Những đợt mưa lớn kéo dài liên tục khiến mặt bằng công trường sũng nước, nhiều vị trí móng cột nằm ở địa hình trũng thấp hoặc đồi dốc bị bùn lầy chia cắt, gây cản trở nghiêm trọng đến việc vận chuyển vật tư, thiết bị nặng và triển khai máy móc chuyên dụng.

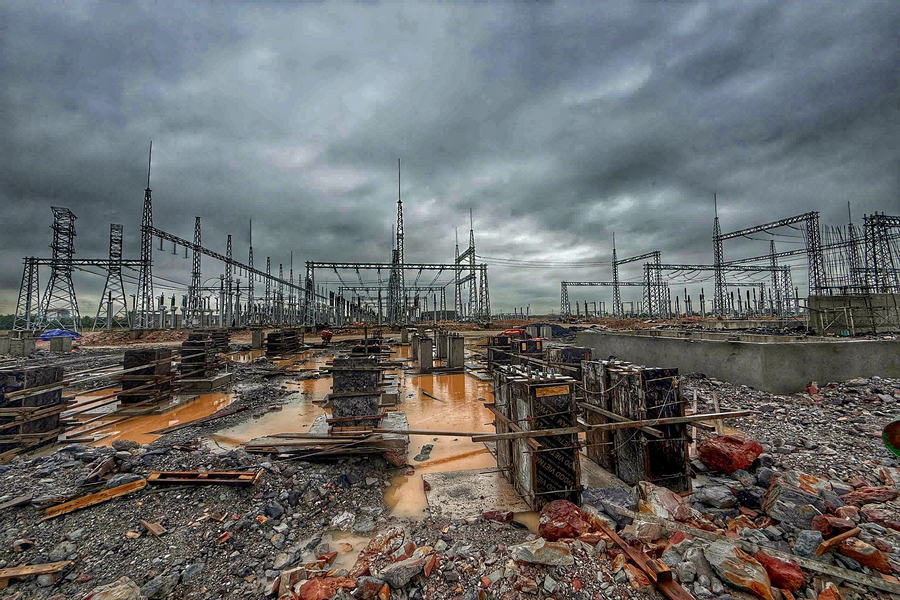

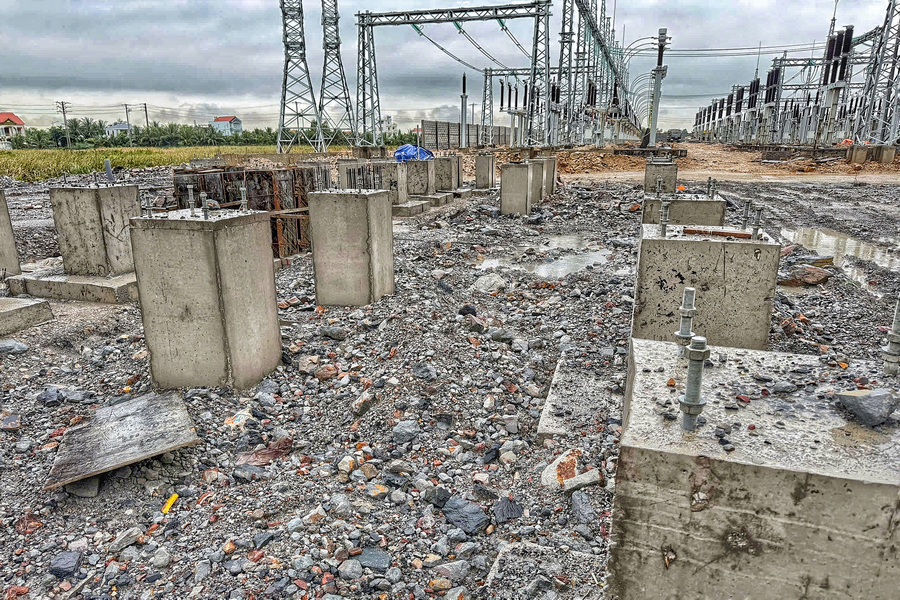

IMG_20260916_111606 Hiện trường TBA 110kV Nam Hòa tỉnh Quảng Ninh sau diễn biến thời tiết khắc nghiệt

Không chỉ ảnh hưởng đến tiến độ cơ học của công trình, điều kiện thời tiết khắc nghiệt còn tác động trực tiếp đến sức khỏe, sự an toàn và điều kiện sinh hoạt của lực lượng công nhân tại công trường. Việc thi công trong môi trường sình lầy đòi hỏi các biện pháp an toàn điện, an toàn lao động và bảo dưỡng phương tiện cơ giới phải được nâng lên mức nghiêm ngặt nhất.

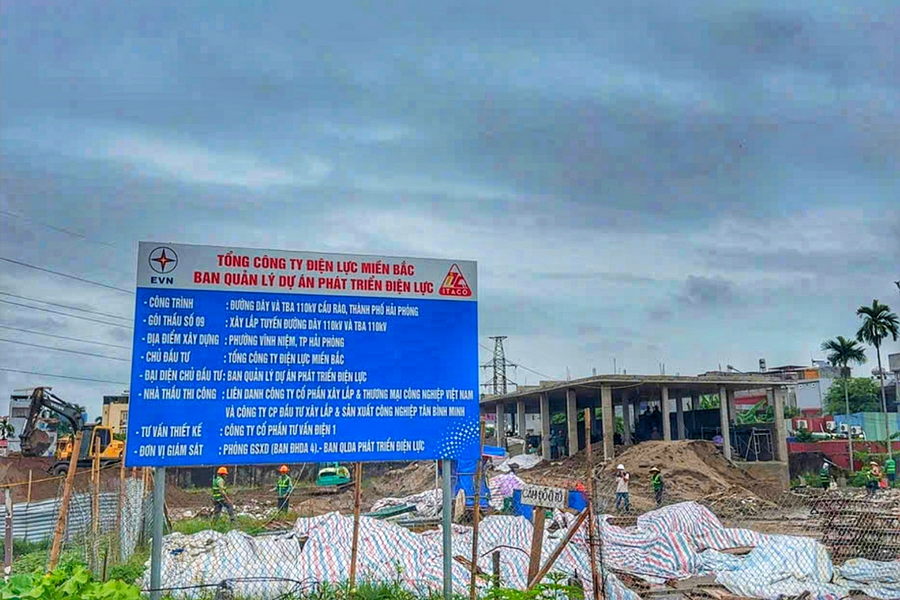

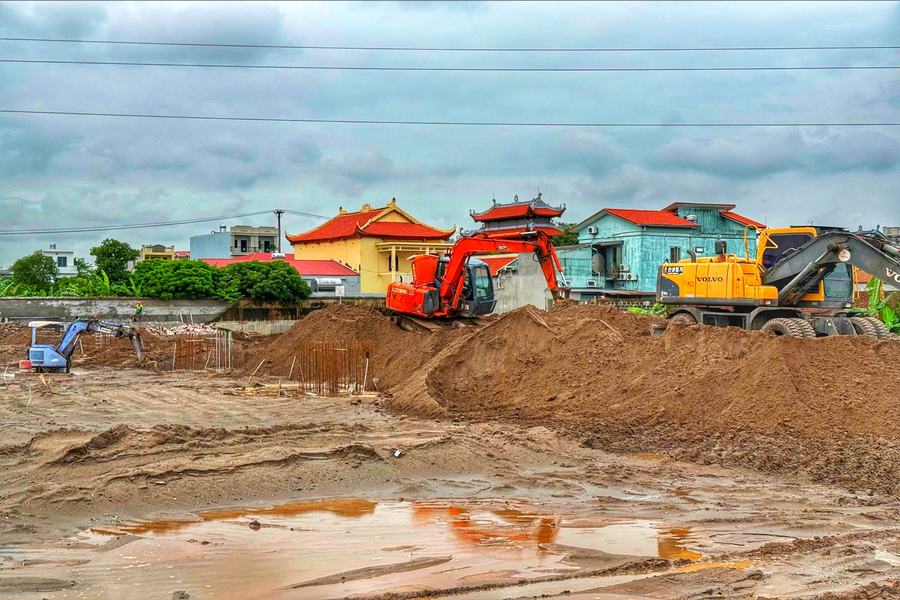

CR1 Hiện trường Trạm biến áp 110kV Cầu Rào bị bùn lầy chia cắt ảnh hưởng quá trình thi công

Trước những thách thức không nhỏ từ thiên nhiên, Ban TTND BA2 ghi nhận sự vào cuộc quyết liệt, trách nhiệm của tập thể Lãnh đạo, các phòng chức năng thuộc Ban Quản lý dự án Phát triển Điện lực cùng sự phối hợp nhịp nhàng từ các nhà thầu xây lắp, tư vấn giám sát.

Đối với dự án Đường dây và Trạm biến áp 110kV Cầu Rào, thành phố Hải Phòng: Các đơn vị đã chủ động điều chỉnh biện pháp thi công, linh hoạt "tranh thủ từng giờ nắng ráo" để thi công kết cấu phần dưới; đồng thời che chắn, bảo quản vật tư, thiết bị kỹ thuật kỹ lưỡng, sẵn sàng huy động tối đa nhân lực ngay khi thời tiết thuận lợi nhằm bù đắp khối lượng bị chậm trễ.

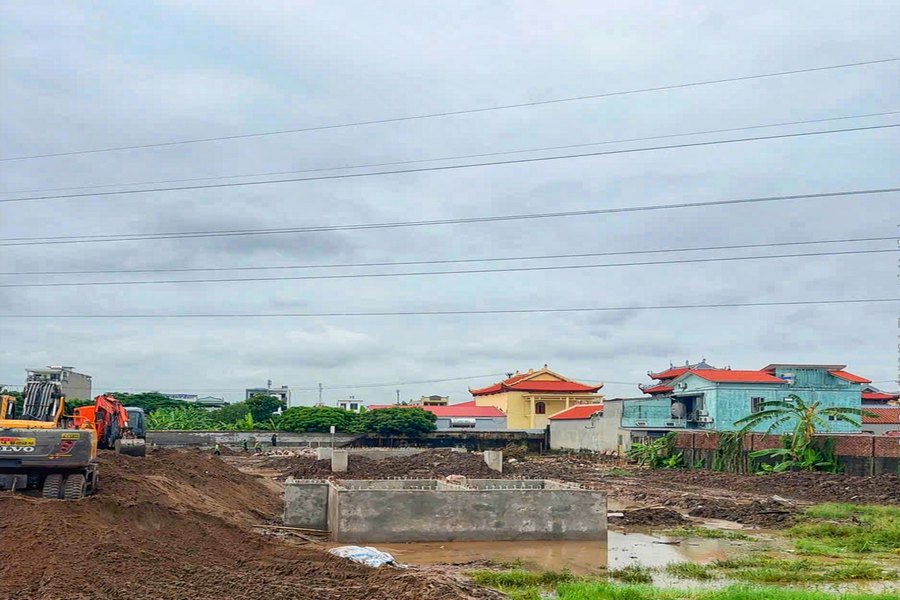

CR CR3

Các đơn vị đã chủ động điều chỉnh biện pháp thi công, linh hoạt "tranh thủ từng giờ nắng ráo" để thi công

Đối với Dự án Đường dây và Trạm biến áp 110kV Nam Hòa: Đây là công trình có ý nghĩa đặc biệt quan trọng khi tiến độ thi công phải gắn liền với mốc đóng điện đồng bộ Trạm biến áp 220kV Nam Hòa. Ý thức rõ tính chất cấp bách này, Ban QLDA và các nhà thầu đã ngồi lại rà soát từng mốc đường găng tiến độ, thống nhất phương án bổ sung nhân lực, chia ca làm việc hợp lý và cam kết tập trung cao nhất mọi nguồn lực, không để dự án thành phần làm ảnh hưởng đến kế hoạch đóng điện chung của toàn cụm công trình.

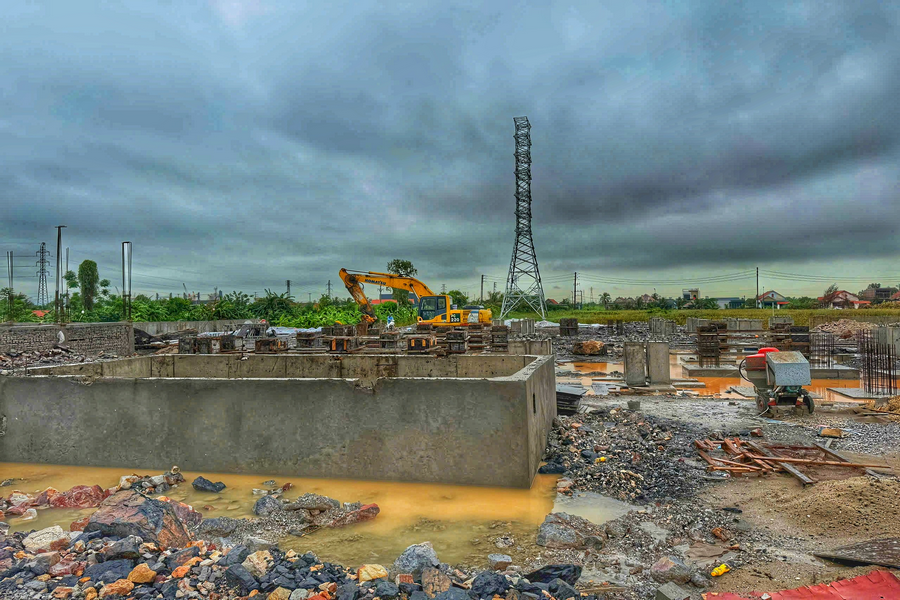

IMG_20260916_111621 IMG_20260916_111459

Hiện trường trong TBA 110kV Nam Hòa, tỉnh Quảng Ninh

Đoàn kiểm tra của Ban Thanh tra Nhân dân BA2 đã lắng nghe tâm tư, nguyện vọng của người lao động tại chỗ; kiểm tra thực tế điều kiện ăn ở, phương tiện bảo hộ lao động và việc tuân thủ các quy trình an toàn trên công trường. Đoàn đã kịp thời kiến nghị với Lãnh đạo Ban và các đơn vị liên quan tiếp tục quan tâm, chăm lo đời sống vật chất, tinh thần cho cán bộ, công nhân viên, tạo động lực để anh em yên tâm bám trụ công trường.

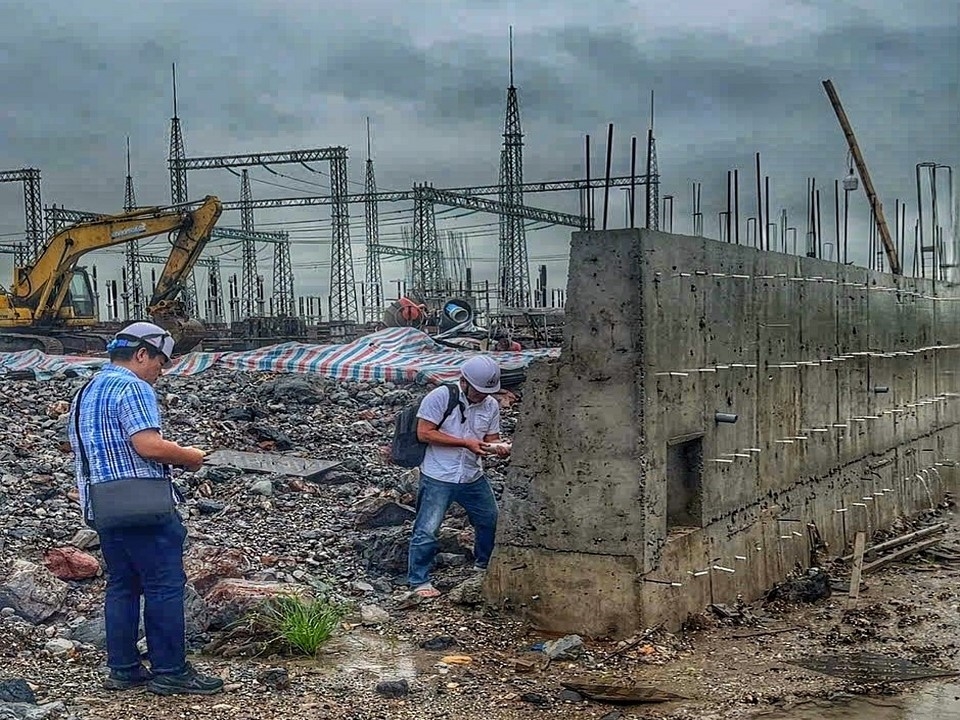

IMG_20260916_111011 - Copy (Copy) Ban Thanh tra nhân dân kiểm tra chất lượng công trình

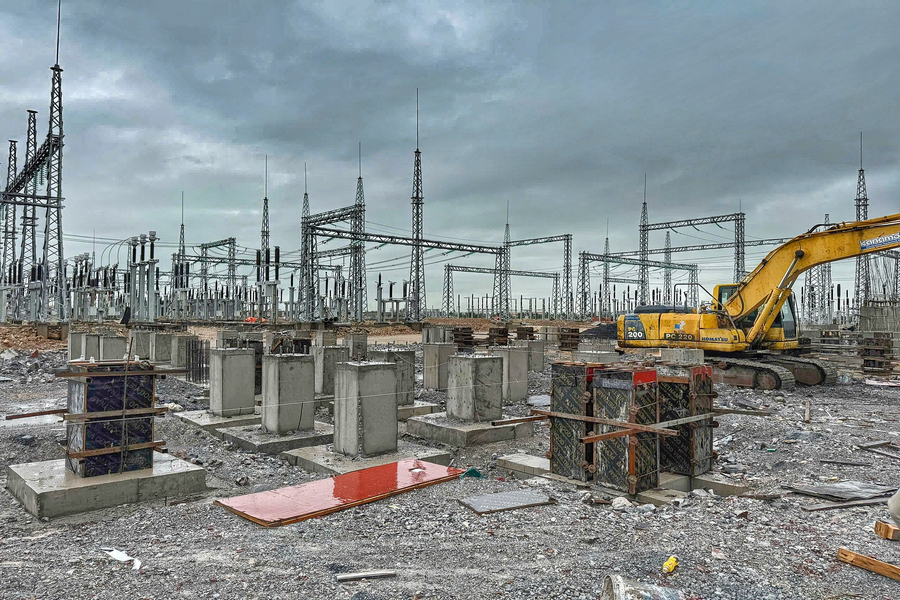

CR2 IMG_20260916_111446

Thực hiện nghiêm túc các biện pháp an toàn, che chắn để đối phó với thời tiết cực đoan kéo dài

Đợt kiểm tra của Ban Thanh tra Nhân dân BA2 thể hiện trách nhiệm, sự giám sát chặt chẽ gắn liền với sự sẻ chia thực tế giữa tổ chức đoàn thể và chuyên môn. Chuyến công tác kiểm tra một lần nữa khẳng định tinh thần làm việc nghiêm túc, quyết liệt của lãnh đạo Ban QLDA Phát triển Điện lực cùng sự giám sát sát sao từ Ban TTND BA2. Việc bám sát hiện trường, nhìn nhận thẳng thắn vào các tồn tại không chỉ giúp kịp thời tháo gỡ vướng mắc mà còn siết chặt kỷ cương trong quá trình thực hiện dự án. Dù phía trước vẫn còn nhiều thử thách bởi áp lực tiến độ và sự thất thường của thời tiết, nhưng với tinh thần đoàn kết, kỷ cương và trách nhiệm cao độ, tập thể cán bộ, công nhân viên Ban Quản lý dự án Phát triển Điện lực cùng các nhà thầu quyết tâm vượt qua mọi gian khó, đưa các dự án về đích an toàn, chất lượng và đúng tiến độ cam kết.

Phạm Gia Đại - BA2
