Công ty Điện lực Lào Cai: Các giải pháp chiến lược bảo đảm điện năm 2026
13/11/2025 14:23
Năm 2026 được xác định là thời điểm bản lề trong tiến trình phát triển kinh tế – xã hội của tỉnh Lào Cai, khi nhiều khu công nghiệp (KCN), cụm công nghiệp (CCN), khu đô thị và hạ tầng trọng điểm bước vào giai đoạn tăng tốc. Để đáp ứng yêu cầu đó, Công ty Điện lực Lào Cai (CTĐL Lào Cai) đã xây dựng kế hoạch chuẩn bị cấp điện năm 2026 theo hướng chủ động, bám sát thực tiễn, phù hợp định hướng của Tổng Công ty Điện lực miền Bắc (EVNNPC) và cụ thể hóa các mục tiêu trong Nghị quyết của Tỉnh ủy, HĐND và UBND tỉnh.
Ông Nguyễn Anh Tuấn – Giám đốc Công ty Điện lực Lào Cai khẳng định: “Hạ tầng điện phải luôn đi trước một bước để phục vụ tăng trưởng. Đảm bảo cấp điện không chỉ là nhiệm vụ kỹ thuật, mà là trách nhiệm chính trị của ngành điện trong việc đồng hành cùng mục tiêu tăng trưởng GRDP và thu hút đầu tư của tỉnh.”

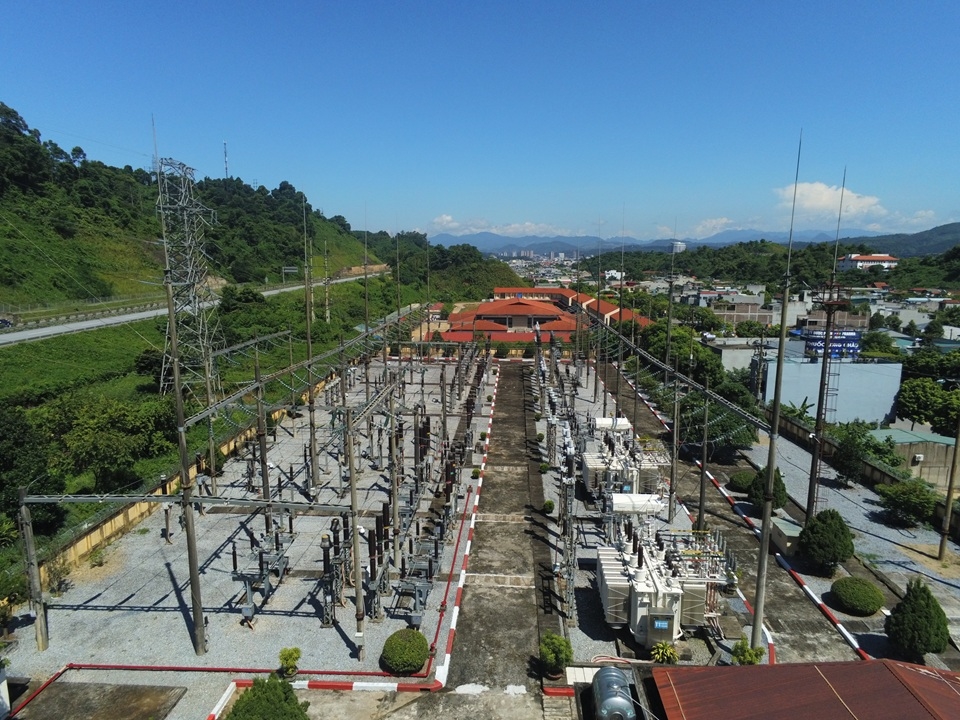

Hệ thống lưới điện 110kV góp phần bảo đảm cấp điện ổn định cho phát triển công nghiệp và đô thị tỉnh Lào Cai.
Năm 2025, phụ tải cực đại đạt 929,8 MW, tăng 14,87% so với 2024 – mức tăng thể hiện rõ sức bật của các ngành công nghiệp, xây dựng và dịch vụ. Điện thương phẩm ước đạt trên 4.545 triệu kWh, trong đó phụ tải công nghiệp – xây dựng chiếm gần 70%, tiếp tục là trụ cột tăng trưởng. Nhiều khu vực ghi nhận mức tăng hai chữ số như Bảo Yên, Bảo Thắng, Sa Pa, Mường Khương…Lưới điện hiện nay gồm 17 trạm 110kV, hơn 6.100 km đường dây trung áp và gần 4.500 km đường dây hạ áp; tuy đảm bảo vận hành ổn định nhưng đã xuất hiện nhiều phần tử mang tải cao, với số giờ mang tải cao lên đến hơn 200 giờ/năm. Trong bối cảnh tỉnh đặt mục tiêu tăng trưởng GRDP khoảng 10%/năm, áp lực lên hệ thống điện ngày càng lớn nếu không có giải pháp đầu tư và vận hành đồng bộ.
Năm 2026, phụ tải cực đại dự báo đạt 886,5 MW; điện thương phẩm dự kiến đạt 5.045 triệu kWh – mức tăng trưởng cao so với mặt bằng chung nhiều năm. Đáng chú ý, nhiều khách hàng lớn đã đăng ký nhu cầu công suất đáng kể như KCN Trấn Yên tăng thêm 30 MW giai đoạn 2025–2026; CCN Thống Nhất 1–2–3: tăng 17,2 MW trong năm 2026; KCN Âu Lâu, Minh Quân nhiều nhà máy đăng ký tăng 6 - 11 MW. Những số liệu này đòi hỏi việc nâng cấp, mở rộng lưới điện phải được triển khai khẩn trương và có trọng điểm. Ông Đặng Thế Hà – Trưởng phòng Kỹ thuật Công ty Điện lực Lào Cai nhận định:“Năm 2026 không chỉ là năm tăng trưởng cao của phụ tải, mà còn là năm chuyển dịch mạnh mẽ về chất trong phát triển công nghiệp của tỉnh. Lưới điện phải sẵn sàng đáp ứng bằng tầm nhìn dài hạn, không để xảy ra bị động.”
Để đáp ứng nhu cầu ngày càng tăng, Công ty đề xuất bổ sung 66,635 MVAr tụ bù trong năm 2026, nâng tổng dung lượng tụ bù toàn tỉnh lên hơn 182 MVAr. Đây là nhóm giải pháp quan trọng nhằm cải thiện điện áp, giảm tổn thất, tăng khả năng mang tải, bảo đảm chất lượng điện năng cho các khu vực phát triển nhanh.

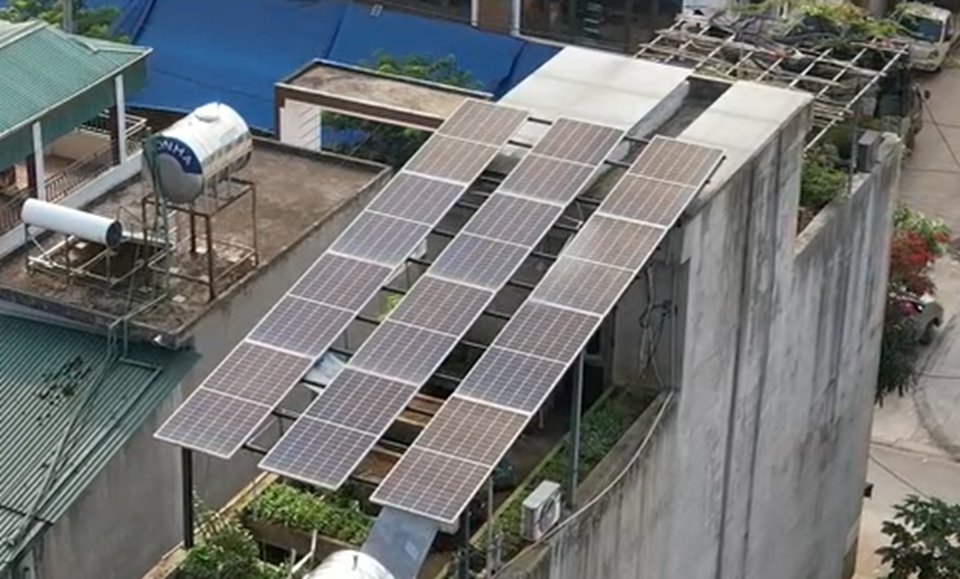

Chương trình phát triển điện mặt trời mái nhà được đẩy mạnh, hướng tới tăng công suất từ 9,21 MW lên 10 MW
Bên cạnh đó, chương trình phát triển điện mặt trời mái nhà được đẩy mạnh, hướng tới tăng công suất từ 9,21 MW lên 10 MW. Đồng thời, Công ty tăng cường làm việc với khách hàng lớn để triển khai các giải pháp quản lý nhu cầu phụ tải (DSM), đặc biệt trong mùa nắng nóng.
CTĐL Lào Cai đưa ra kế hoạch mục tiêu cụ thể đối với các dự án 110kV cấp bách cần hoàn thành hoặc đẩy nhanh tiến độ bao gồm: Đường dây và trạm biến áp (ĐZ & TBA) 110kV Nam Thành Phố; Bản Qua; Bảo Hưng; Âu Lâu. Các dự án này có ý nghĩa đặc biệt trong việc cấp điện cho các khu công nghiệp, cửa khẩu, đô thị mở rộng và san tải cho các trạm đang vận hành ở mức cao.
Mặt khác Công ty cũng đề xuất bổ sung một số dự án chiến lược đó là trạm biến áp 110kV Thịnh Hưng – đáp ứng nhu cầu tăng đột biến tại KCN Thịnh Hưng; TBA 110kV Bắc Hà, Mường Khương – giảm bán kính cấp điện từ 80 - 115 km, nâng độ tin cậy cho vùng biên giới; TBA 110kV Mù Cang Chải, Yên Bình, Trấn Yên – khắc phục sụt áp, giảm tổn thất, nâng chất lượng điện năng. Trên cơ sở đó các xuất tuyến trung áp mới từ các trạm 110 kV Bảo Hưng, Bản Qua, Thịnh Hưng, Âu Lâu, Bắc Hà, Mù Cang Chải… sẽ mở rộng vùng cấp điện, giảm bán kính cấp điện trung áp, tạo liên kết mạch vòng linh hoạt, nâng cao độ tin cậy cung cấp điện.

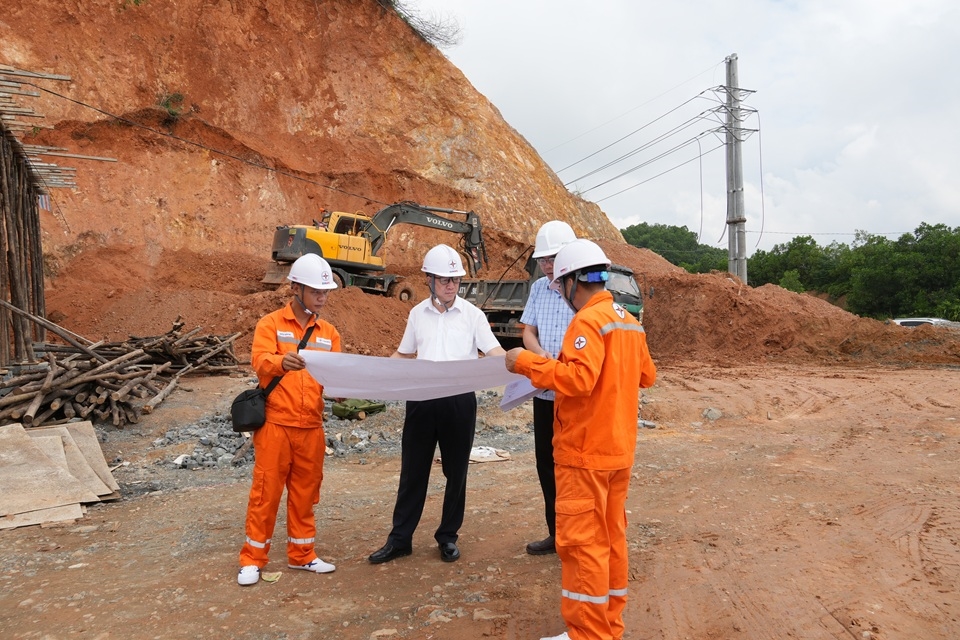

CTĐL Lào Cai đẩy nhanh tiến độ các dự án 110kV, bảo đảm hạ tầng điện đồng bộ phục vụ giai đoạn tăng tốc phát triển kinh tế – xã hội
Kế hoạch chuẩn bị cấp điện năm 2026 của Công ty Điện lực Lào Cai thể hiện tinh thần chủ động, tầm nhìn dài hạn và quyết tâm đồng hành cùng sự phát triển của tỉnh. Đây là nhiệm vụ chiến lược nhằm phục vụ các mục tiêu tăng trưởng GRDP bền vững cũng như phát triển công nghiệp – dịch vụ có chiều sâu, hình thành các khu đô thị thông minh.
Khẳng định quyết tâm, ông Nguyễn Anh Tuấn – Giám đốc Công ty Điện lực Lào Cai nhấn mạnh:“Chúng tôi tập trung mọi nguồn lực để các dự án quan trọng về đích đúng tiến độ; đồng thời nâng cao chất lượng vận hành nhằm đảm bảo cấp điện an toàn – ổn định – tin cậy cho sản xuất, kinh doanh và đời sống của nhân dân.”
Với sự chủ động trong đầu tư và vận hành, lưới điện Lào Cai năm 2026 được kỳ vọng sẽ đạt mức độ tin cậy cao hơn, linh hoạt hơn và đáp ứng đầy đủ nhu cầu phát triển kinh tế – xã hội trong giai đoạn mới.
Nguyễn Kiều Hưng – CTĐL Lào Cai
