Vượt khó về đích: BA2 đóng điện thành công Máy biến áp T1 63MVA thuộc Dự án Đường dây và TBA 110kV TP Hưng Yên 2

Vừa qua, Ban Điều hành dự án 1 (Ban ĐHDA1) - Ban Quản lý Dự án Phát triển Điện lực (BA2) -Tổng công ty Điện lực miền Bắc (EVNNPC)  đã phối hợp cùng Công ty Điện lực Hưng Yên và các nhà thầu liên quan tổ chức nghiệm thu, đóng điện thành công máy biến áp (MBA) T1 thuộc dự án "Đường dây và TBA 110kV Thành phố Hưng Yên 2". Việc hoàn thành dự án đánh dấu nỗ lực rất lớn của toàn thể lực lượng thi công trên công trường.

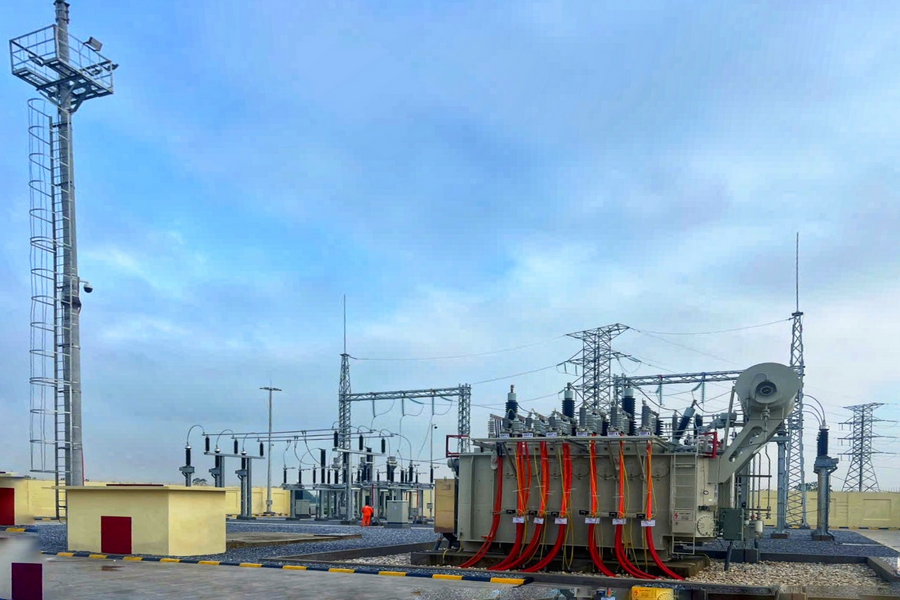

IMG_20260919_140553 Tổ hợp máy biến áp T1 63MVA trong Trạm biến áp 110kV Thành phố Hưng Yên 2

Dự án "Đường dây và TBA 110kV TP Hưng Yên 2" là công trình năng lượng cấp II, do Tổng công ty Điện lực miền Bắc (EVNNPC) làm chủ đầu tư và Ban Quản lý dự án Phát triển Điện lực (BA2) là đơn vị trực tiếp quản lý, thực hiện. Dự án có tổng mức đầu tư hơn 132,5 tỷ đồng.

Về quy mô xây dựng, công trình bao gồm việc treo dây dẫn ACSR300 đường dây 110kV mạch kép với chiều dài 7,372 km và xây dựng mới tuyến đường dây 110kV mạch kép sử dụng dây dẫn ACSR300 với chiều dài 6,796 km. Trạm biến áp 110kV được thiết kế với quy mô công suất 2x63MVA. Trong giai đoạn này, dự án tiến hành lắp đặt hoàn thiện 01 MBA 63MVA (MBA T1) cùng các thiết bị đồng bộ. Trạm được trang bị hệ thống thu thập, đo đếm, giám sát, điều khiển từ xa, cùng hệ thống camera và phòng cháy chữa cháy tự động, đảm bảo đủ điều kiện vận hành theo chế độ trạm biến áp không người trực. Các hạng mục của dự án nằm trải dài trên địa bàn các xã: Đức Thắng, Hải Triều, Thiện Phiến, Thủ Sĩ, An Viên thuộc huyện Tiên Lữ, tỉnh Hưng Yên.

20260919_141658727 20260919_152538181

Nhà điều khiển và Trạm biến áp 110kV Thành phố Hưng Yên 2

Để đạt được mốc tiến độ đóng điện vào đêm ngày 18/9/2026, tập thể Ban ĐHDA1 và các đơn vị nhà thầu đã phải đối mặt với không ít khó khăn, thách thức. Đặc thù của các dự án lưới điện tuyến dài luôn gặp phải vướng mắc lớn nhất trong khâu bồi thường, giải phóng mặt bằng. Việc vận động người dân bàn giao mặt bằng sạch để thi công đúc móng, dựng cột và đặc biệt là hành lang tuyến phục vụ kéo dây đòi hỏi sự kiên trì, linh hoạt và phối hợp chặt chẽ với các cấp chính quyền địa phương.

Bên cạnh đó, quá trình thi công kéo dài qua nhiều giai đoạn với điều kiện thời tiết không thuận lợi, đặc biệt là những đợt mưa lớn kéo dài làm ảnh hưởng nghiêm trọng đến tiến độ san lấp, thi công phần néo móng và vận chuyển vật tư, thiết bị siêu trường siêu trọng (MBA 63MVA) vào vị trí trạm.

Tuy nhiên, với tinh thần "biến thách thức thành động lực", lãnh đạo BA2 đã thường xuyên bám sát công trường, chỉ đạo Ban ĐHDA1 lập các mốc tiến độ chi tiết theo ngày/tuần, huy động tối đa nhân lực làm việc tăng ca, xuyên đêm, xuyên ngày nghỉ. Sự phối hợp đồng bộ, nhịp nhàng giữa Ban ĐHDA1, Công ty Điện lực Hưng Yên, các đơn vị tư vấn và nhà thầu đã giúp từng nút thắt được tháo gỡ an toàn, đưa dòng điện hòa lưới đúng kế hoạch.

PSX_20260919_160439 PSX_20260919_162636

Sự phối hợp đồng bộ, nhịp nhàng giữa Ban ĐHDA1, Công ty Điện lực Hưng Yên, các đơn vị tư vấn và nhà thầu đã góp phần không nhỏ vào việc giải quyết khó khăn vướng mắc

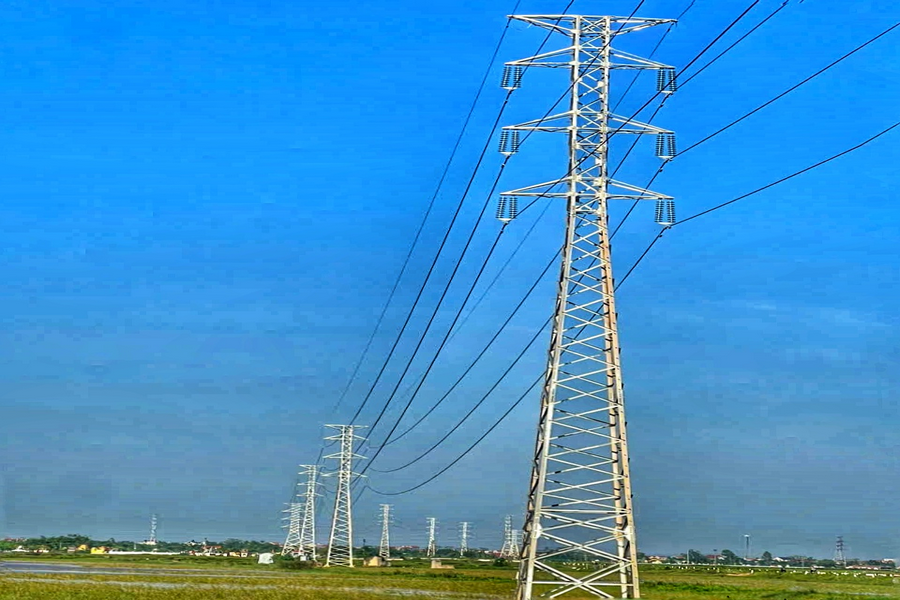

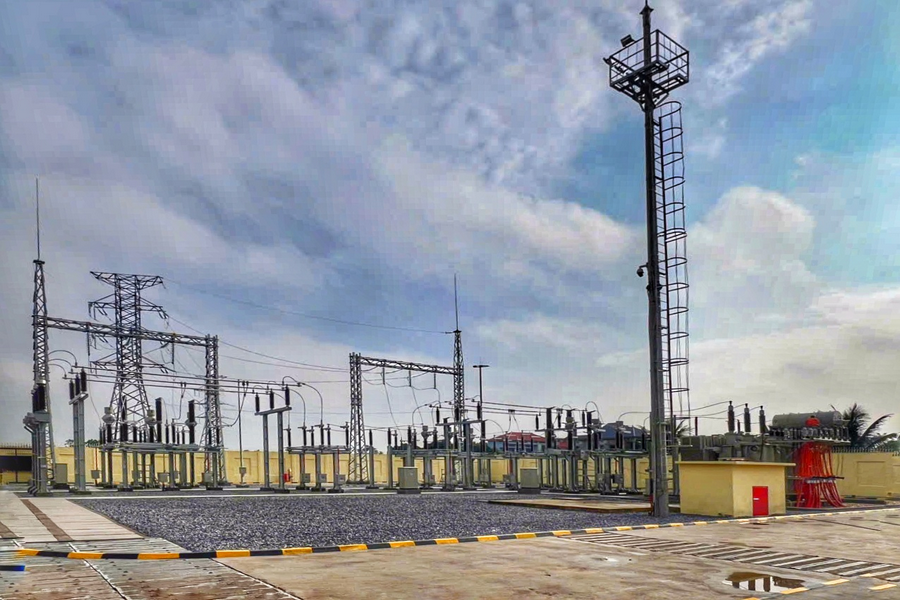

IMG_20260919_140606 IMG_20260919_140544

Đường dây và Trạm biến áp 110kV Thành phố Hưng Yên 2

Việc đưa máy biến áp T1 và hệ thống đường dây đồng bộ vào vận hành mang lại những hiệu quả rất thiết thực. Về mặt kỹ thuật, dự án giúp nâng cao độ tin cậy cung cấp điện, kịp thời đáp ứng nhu cầu tăng trưởng phụ tải trên địa bàn huyện Tiên Lữ, thành phố Hưng Yên và các khu vực lân cận. Công trình cũng hoàn toàn phù hợp và bám sát Quy hoạch phát triển điện lực tỉnh Hưng Yên giai đoạn 2020 - 2025, có xét đến năm 2035 đã được Bộ Công Thương phê duyệt.

Xét về hiệu quả đầu tư, dự án được đánh giá mang lại chỉ số hiệu quả kinh tế - xã hội cao với tỷ suất hoàn vốn kinh tế (EIRR) đạt 23,24% và tỷ suất hoàn vốn tài chính (FIRR) đạt 15,96%. Khi đi vào vận hành ổn định, trạm biến áp không chỉ hoàn thiện hệ thống lưới điện tỉnh Hưng Yên mà còn góp phần đắc lực thúc đẩy phát triển kinh tế, an sinh xã hội cho địa phương, đồng thời hoàn thành tốt các chỉ tiêu sản xuất kinh doanh của EVNNPC.

Thành công của dự án "Đường dây và TBA 110kV TP Hưng Yên 2" tiếp tục là minh chứng rõ nét cho năng lực điều hành dự án của BA2, thiết thực lập thành tích trong đợt thi đua hoàn thành các chỉ tiêu trọng điểm của Tổng công ty năm 2026.

IMG_20260919_140526 IMG_20260919_140634

Thống nhất phương án đóng điện Máy biến áp 63MVA

20260919_151624 tBan Quản lý Dự án Phát triển Điện lực (BA2) cùng Công ty Điện lực Hưng Yên và các nhà thầu liên quan

Hồ Quốc Dương - BA2
