Vượt "chảo lửa" đẩy nhanh tiến độ các dự án lưới điện mùa nắng nóng

Trước áp lực phụ tải gia tăng trong cao điểm nắng nóng, Công ty Điện lực (CTĐL) Hà Tĩnh đang tập trung triển khai đồng bộ nhiều giải pháp, trong đó trọng tâm là tháo gỡ vướng mắc mặt bằng, đẩy nhanh tiến độ thi công, phấn đấu đưa các dự án lưới điện vào vận hành sớm nhằm nâng cao khả năng cung ứng điện trên địa bàn.

200-8

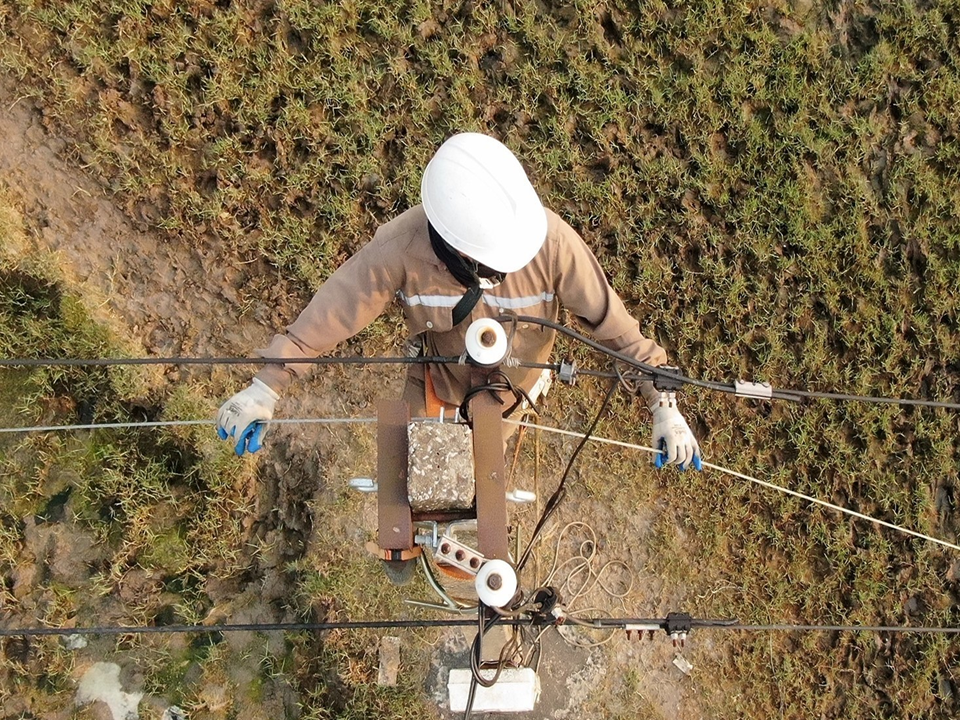

Dự án nâng cấp, cải tạo lưới điện huyện Kỳ Anh (cũ) năm 2026.

Thi công "cuốn chiếu", đóng điện kịp thời

Trong điều kiện thời tiết khắc nghiệt, nền nhiệt nhiều thời điểm vượt ngưỡng 40°C, các lực lượng thi công vẫn duy trì bám sát hiện trường, khẩn trương triển khai các hạng mục như dựng cột, kéo dây, lắp đặt trạm biến áp. Các đơn vị áp dụng linh hoạt phương châm “thi công đến đâu, đóng điện đến đó” nhằm sớm bổ sung nguồn, góp phần giảm áp lực cho lưới điện trong thời gian cao điểm.

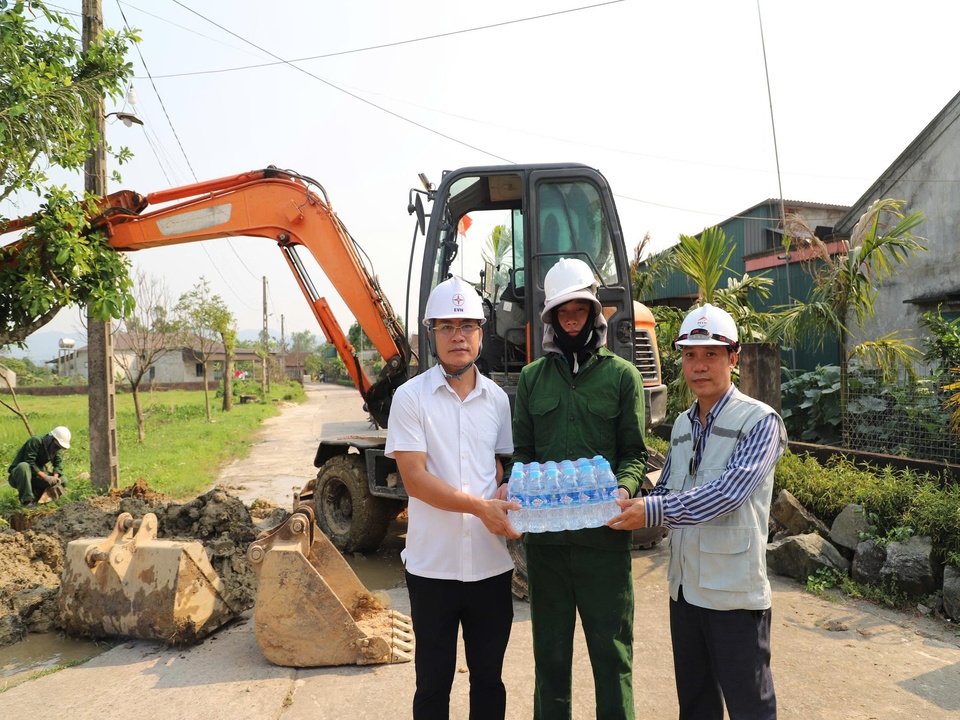

z7718653513357_ac735092948f784f743a499ab77c6d6a

Lãnh đạo Ban Quản lý dự án, CTĐL Hà Tĩnh trực tiếp kiểm tra, chỉ đạo tại hiện trường và động viên các đơn vị thi công giữa nắng nóng.

Tại khu vực huyện Kỳ Anh (cũ), dự án nâng cấp, cải tạo lưới điện năm 2026 đang được triển khai với tiến độ khẩn trương. Dự án hướng tới đảm bảo cung cấp điện ổn định cho phường Hải Ninh và các xã Kỳ Thượng, Kỳ Khang, Kỳ Anh, Kỳ Văn. Quy mô bao gồm thay thế dây dẫn phù hợp với nhu cầu phụ tải, lắp đặt bổ sung 5 trạm biến áp với tổng công suất 900 kVA, cùng hệ thống đường dây trung và hạ thế. Đến nay, nhiều hạng mục quan trọng đã hoàn thành và đang được tiếp tục hoàn thiện.

Trong quá trình triển khai, công tác giải phóng mặt bằng vẫn là một trong những yếu tố ảnh hưởng đến tiến độ. Các đơn vị thi công đã chủ động tổ chức theo hình thức “cuốn chiếu”, tận dụng tối đa các vị trí đã có mặt bằng để đẩy nhanh khối lượng công việc, hạn chế thời gian chờ đợi.

Tại khu vực huyện Cẩm Xuyên (cũ), một số tuyến lưới điện được đầu tư từ nhiều năm trước với quy mô và cấu hình chưa còn phù hợp hoàn toàn với tốc độ tăng trưởng phụ tải hiện nay. Điều này đặt ra yêu cầu cần được nâng cấp, cải tạo để đáp ứng tốt hơn nhu cầu sử dụng điện trong các thời điểm cao điểm.

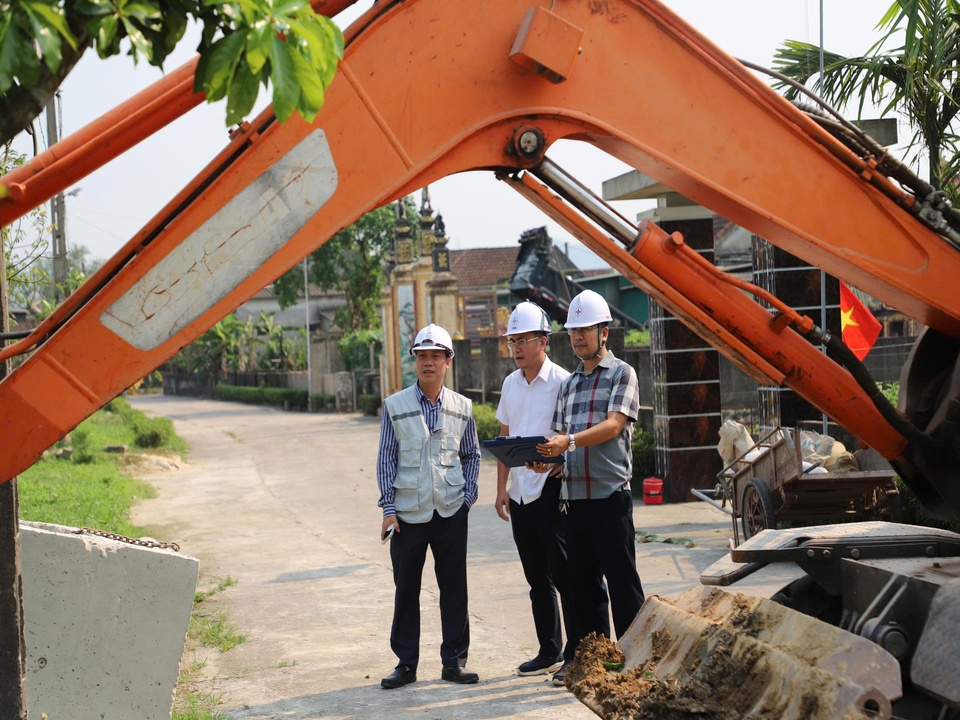

z7718655243296_964c1e290cfe73327463c90c276013af

Đơn vị thi công thực hiện dựng cột tại dự án nâng cấp, cải tạo lưới điện huyện Cẩm Xuyên (cũ) năm 2026.

Trên cơ sở đó, dự án cải tạo lưới điện năm 2026 tại khu vực này đang được triển khai với quy mô xây dựng mới hệ thống đường dây trung, hạ thế và bổ sung 5 trạm biến áp với tổng công suất 1.004 kVA. Các đơn vị thi công đang tập trung nguồn lực, đẩy nhanh tiến độ, phấn đấu hoàn thành trước ngày 31/5/2026. Người dân địa phương bày tỏ sự đồng thuận và kỳ vọng khi dự án hoàn thành sẽ góp phần nâng cao khả năng cung ứng điện, đặc biệt trong bối cảnh nhu cầu sử dụng các thiết bị làm mát tăng cao vào mùa hè.

Đón đầu phụ tải công nghiệp và mục tiêu hoàn thành trước 30/6

Không chỉ tập trung vào phụ tải sinh hoạt, ngành Điện Hà Tĩnh còn chủ động định hướng đầu tư phục vụ phát triển công nghiệp. Sự gia tăng các dự án tại Khu kinh tế Vũng Áng, đặc biệt trong các lĩnh vực mới như sản xuất pin và phương tiện điện, đang đặt ra yêu cầu cao về nguồn điện ổn định, liên tục.

Hiện nay, các phụ tải lớn chủ yếu được cấp điện từ trạm biến áp 110 kV Vũng Áng. Trước nhu cầu phụ tải dự báo tiếp tục tăng, ngành Điện đã chủ động nghiên cứu, chuẩn bị đầu tư các tuyến đường dây mới, trong đó có phương án xây dựng đường dây mạch kép 22 kV cấp điện cho nhà máy sản xuất ô tô điện, nhằm đáp ứng yêu cầu cấp điện cho các dự án công nghiệp quy mô lớn trên địa bàn.

Theo dự báo, phụ tải điện tại Hà Tĩnh trong mùa nắng nóng năm 2026 có thể tăng khoảng 17,4% so với năm trước, tạo áp lực đáng kể lên hệ thống điện. Để chủ động ứng phó, ngành Điện đã xây dựng phương án vận hành linh hoạt, đồng thời tập trung triển khai các công trình trọng điểm nhằm tăng cường năng lực lưới điện.

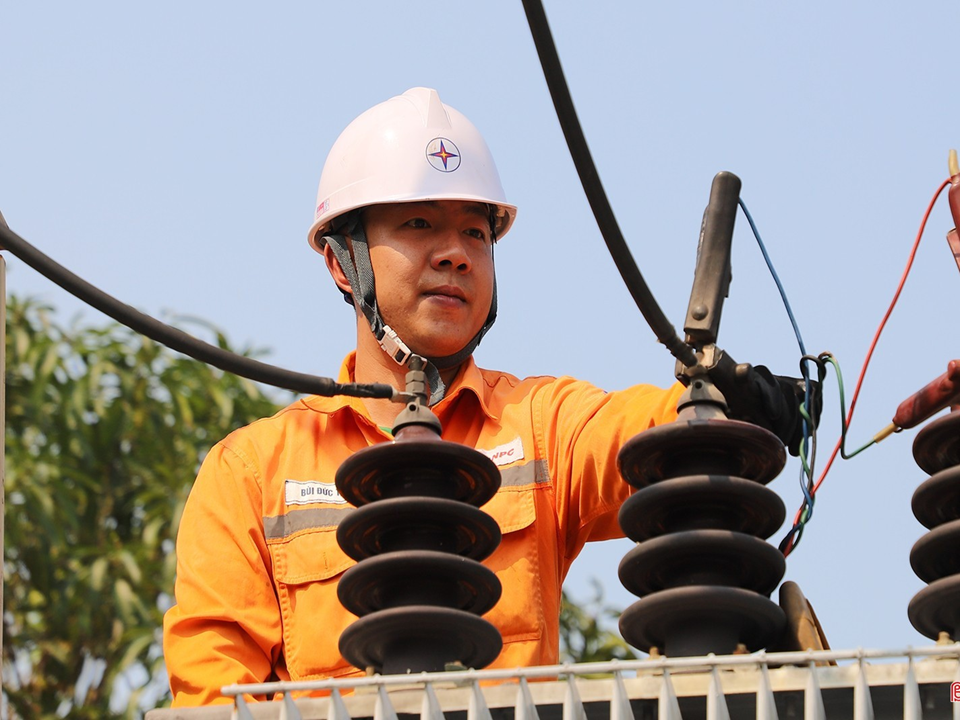

33

Phụ tải điện của Hà Tĩnh tăng đột biến trong tháng 4 này.

Hiện CTĐL Hà Tĩnh đang triển khai 10 dự án với quy mô xây dựng và cải tạo hơn 23 km đường dây trung thế, hơn 250 km đường dây hạ thế và 43 trạm biến áp. Các công trình này khi hoàn thành sẽ góp phần nâng cao độ tin cậy cung cấp điện và giảm tải cho hệ thống trong cao điểm.

Tuy nhiên, công tác giải phóng mặt bằng vẫn cần tiếp tục được quan tâm tháo gỡ. Ngành Điện đang phối hợp chặt chẽ với chính quyền địa phương và các đơn vị liên quan, đồng thời mong nhận được sự đồng thuận của người dân để đảm bảo tiến độ thi công.

Với quyết tâm cao, mục tiêu hoàn thành toàn bộ các dự án trước ngày 30/6/2026 không chỉ góp phần đảm bảo cung ứng điện an toàn, ổn định trong mùa nắng nóng, mà còn tạo nền tảng phục vụ phát triển kinh tế - xã hội bền vững của tỉnh trong thời gian tới.

 Cao Thảo - CTĐL Hà Tĩnh
