NPCETC đảm bảo chất lượng thử nghiệm trước khi khởi động tổ máy H10 công trình thủy điện Hòa Bình mở rộng

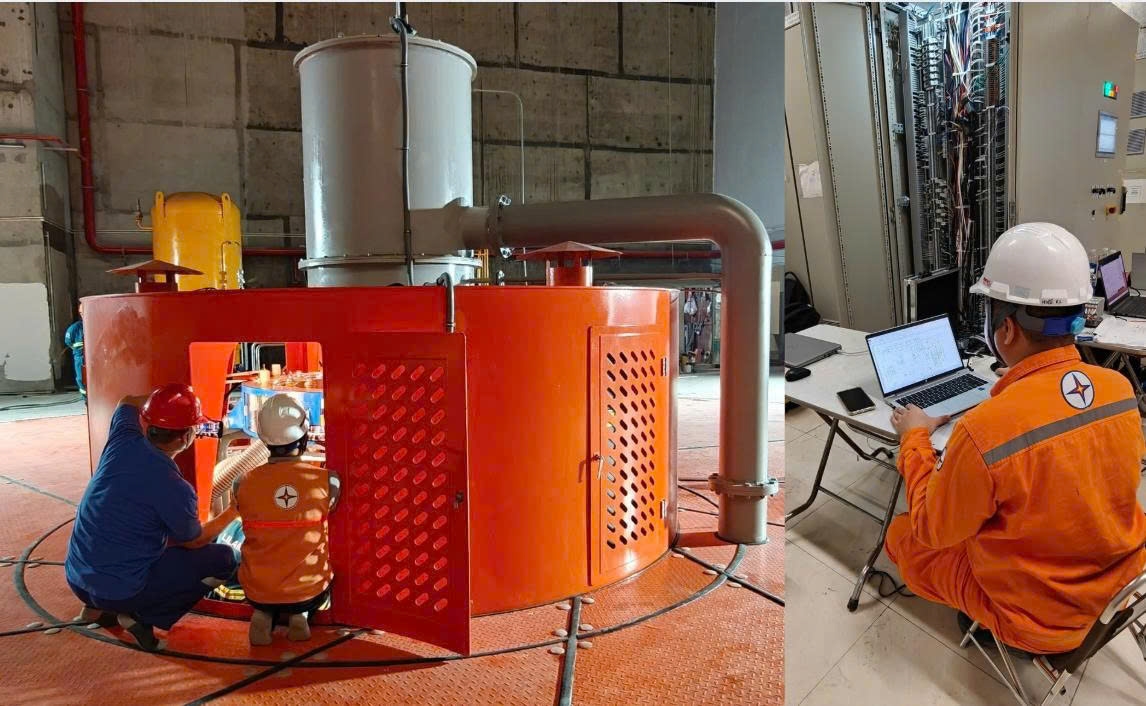

anh ETCNPCETC hoàn tất các hạng mục thí nghiệm cuối cùng trước khi khởi động tổ máy H10

Chiều ngày 11/11/2025, tổ máy H10 thuộc Dự án Thủy điện Hòa Bình mở rộng chính thức bước vào giai đoạn khởi động, đánh dấu một cột mốc quan trọng trong hành trình hoàn thiện toàn bộ dự án, góp phần bổ sung đáng kể nguồn năng lượng sạch và ổn định cho hệ thống điện quốc gia.Theo kế hoạch, tổ máy H10 dự kiến sẽ hoàn thành và phát điện thương mại vào cuối năm 2025. Việc Công ty TNHH MTV Thí nghiệm điện miền Bắc (NPCETC) hoàn tất công tác thí nghiệm – hiệu chỉnh trước khi khởi động là bước đi quyết định, đảm bảo tổ máy vận hành ổn định, an toàn và hiệu quả khi hòa lưới điện quốc gia.

Trong suốt quá trình chuẩn bị, các hạng mục kỹ thuật được triển khai bài bản, đồng bộ: từ kiểm tra cơ khí, lắp đặt rotor, đến thí nghiệm các hệ thống bảo vệ, tự động hóa và đo lường hiệu suất. Với kinh nghiệm và năng lực chuyên môn cao, NPCETC đã tham gia trực tiếp vào các giai đoạn kiểm định, hiệu chỉnh và thử nghiệm, đảm bảo mọi thông số kỹ thuật tuân thủ nghiêm ngặt tiêu chuẩn của EVN và chủ đầu tư.

Những đóng góp thầm lặng nhưng thiết thực của đội ngũ kỹ sư NPCETC đã được ghi nhận qua các mốc quan trọng như công tác hạ rotor và nghiệm thu kỹ thuật trước khi tổ máy được khởi động.

Về mặt kỹ thuật vận hành, việc đưa một tổ máy thủy điện công suất lớn vào hoạt động đòi hỏi quy trình nghiệm thu – thử nghiệm nghiêm ngặt: từ chạy thử không tải, đồng bộ hóa tần số và điện áp với lưới điện, kiểm tra hệ thống bảo vệ rơ-le, đến thử nghiệm các chế độ vận hành đặc biệt như khởi động đen (Black Start).

Tất cả các khâu đều được phối hợp chặt chẽ giữa lực lượng vận hành, đội ngũ thí nghiệm – hiệu chỉnh của NPCETC và điều độ hệ thống, nhằm bảo đảm ổn định lưới điện và an toàn tuyệt đối trong suốt quá trình thử nghiệm.

Về ý nghĩa tổng thể, tổ máy H10 đi vào vận hành không chỉ tăng cường nguồn điện nội địa, giảm áp lực huy động nhiệt điện vào giờ cao điểm, mà còn nâng cao độ tin cậy và an toàn cung cấp điện cho miền Bắc nói riêng và hệ thống điện quốc gia nói chung. Về mặt kinh tế – kỹ thuật, khi tổ máy vận hành ổn định, hệ số khả dụng của nhà máy được nâng cao, góp phần tối ưu hóa công tác phân bổ công suất và điều độ hệ thống, đồng thời cải thiện hiệu quả vận hành và chi phí bảo dưỡng.

Sự kiện khởi động tổ máy H10 không chỉ là thành tựu kỹ thuật, mà còn là phép thử về năng lực tổ chức, phối hợp và giám sát vận hành giữa các đơn vị trong hệ thống điện quốc gia.

Đối với NPCETC, đây là minh chứng cho bản lĩnh và uy tín của đội ngũ kỹ sư – những người đang ngày đêm miệt mài, tận tâm đóng góp cho công trình biểu tượng của ngành điện Việt Nam – Thủy điện Hòa Bình mở rộng.
