Công ty Điện lực Lào Cai tăng tốc sửa chữa lớn bảo đảm cung cấp điện an toàn mùa nắng nóng
20/03/2026 23:36
Trên nhiều trạm biến áp và tuyến đường dây trên địa bàn tỉnh Lào Cai, các hạng mục sửa chữa lưới điện đang được triển khai khẩn trương. Công ty Điện lực Lào Cai thực hiện kế hoạch sửa chữa lớn năm 2026 nhằm củng cố hệ thống, nâng cao độ tin cậy cung cấp điện, bảo đảm vận hành an toàn, ổn định trong mùa nắng nóng.
Theo báo cáo tiến độ, năm 2026, Công ty Điện lực Lào Cai triển khai 49 hạng mục sửa chữa lớn trên lưới điện, trong đó có 20 hạng mục tại các trạm và đường dây 110 kV, và 29 hạng mục trên lưới điện trung áp, hạ áp.

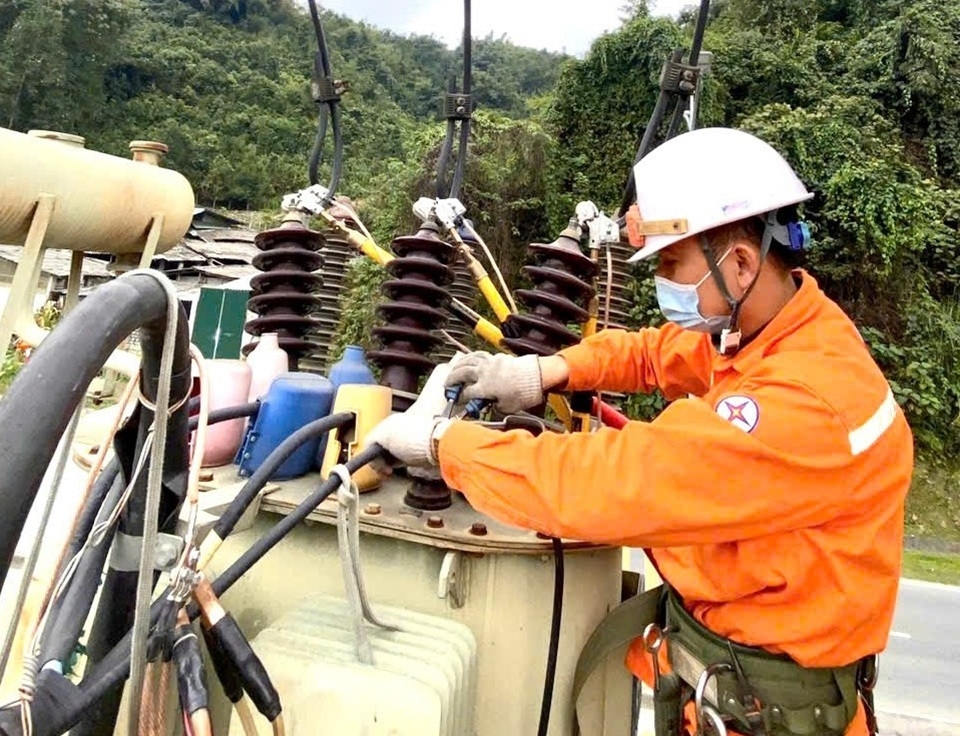

Nhân viên điện lực kiểm tra, xử lý thiết bị trên lưới điện nhằm bảo đảm vận hành an toàn trước mùa nắng nóng.
Nhiều hạng mục quan trọng được triển khai tại các trạm biến áp 110 kV như Tằng Loỏng, Tằng Loỏng 3 và Lào Cai, bao gồm sửa chữa, khôi phục năng lực vận hành thiết bị; thay thế máy cắt, tủ thiết bị; tăng cường hệ thống chống sét và tiếp địa. Bên cạnh đó, các tuyến đường dây trung áp tại nhiều địa bàn như Bát Xát, Văn Bàn, Bảo Yên, Văn Yên, Lục Yên… cũng được cải tạo, thay thế dây dẫn nhằm ngăn ngừa sự cố, bảo đảm vận hành an toàn trước mùa nắng nóng, mưa bão.
Ông Trần Thanh Duyệt – Phó Giám đốc Công ty Điện lực Lào Cai cho biết: “Khối lượng sửa chữa lớn năm nay khá nhiều và trải rộng trên nhiều địa bàn. Công ty yêu cầu các đơn vị và nhà thầu tập trung tối đa nhân lực, vật tư, tổ chức thi công hợp lý để hoàn thành toàn bộ các hạng mục trước ngày 30/4, qua đó bảo đảm hệ thống lưới điện vận hành an toàn, đáp ứng nhu cầu phụ tải tăng cao trong mùa nắng nóng.”
Với khối lượng công việc lớn, các đơn vị điện lực và nhà thầu thi công đang chạy đua với tiến độ từng ngày. Ngay từ đầu năm, Công ty Điện lực Lào Cai đã tổ chức rà soát toàn bộ kế hoạch sửa chữa lớn, phân công rõ trách nhiệm cho từng đơn vị, đồng thời yêu cầu các phòng chuyên môn, đơn vị quản lý vận hành và nhà thầu phối hợp chặt chẽ trong quá trình triển khai.

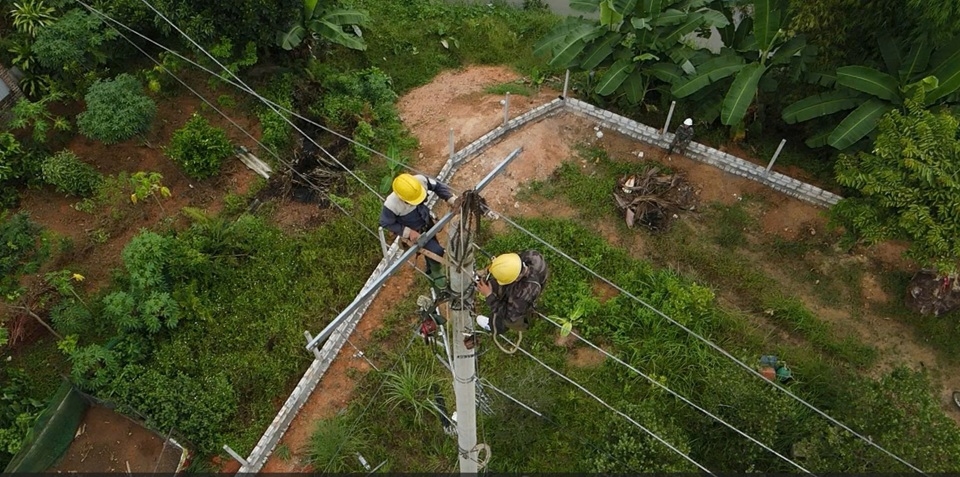

Nhân viên điện lực và đơn vị thi công thực hiện sửa chữa trên đường dây trung áp tại khu vực miền núi.
Đối với các hạng mục không cần cắt điện, nhà thầu được yêu cầu triển khai thi công ngay khi có đủ vật tư, thiết bị. Các công việc cần cắt điện được bố trí thực hiện theo kế hoạch đã được thống nhất với đơn vị điều độ nhằm hạn chế tối đa ảnh hưởng đến việc cung cấp điện cho khách hàng.
Ông Nguyễn Ngọc Trung – Giám đốc Xí nghiệp Lưới điện Cao thế chia sẻ: “Các hạng mục sửa chữa tại các trạm biến áp 110 kV đều được chuẩn bị kỹ lưỡng về phương án thi công và biện pháp an toàn. Xí nghiệp phối hợp chặt chẽ với các đơn vị thi công và điều độ để bố trí lịch cắt điện hợp lý, vừa bảo đảm tiến độ công trình, vừa duy trì cấp điện ổn định.”
Trong quá trình triển khai sửa chữa lớn, một số khó khăn phát sinh như nhiều công trình nằm ở khu vực miền núi, địa hình phức tạp, việc vận chuyển vật tư và tổ chức thi công gặp không ít trở ngại.
Đại diện Công ty Cổ phần PTD Việt Nam, đơn vị thi công các hạng mục sửa chữa tại các trạm biến áp 110 kV, cho biết: “Đơn vị đã huy động tối đa nhân lực, phương tiện để triển khai thi công theo tiến độ đã cam kết. Những hạng mục không cần cắt điện được thực hiện trước; các hạng mục cần cắt điện sẽ phối hợp chặt chẽ với đơn vị quản lý vận hành để bảo đảm an toàn và tiến độ.”
Kỹ sư điện lực kiểm tra thiết bị tại trạm biến áp trong quá trình triển khai kế hoạch sửa chữa lớn.
Những năm gần đây, nhu cầu sử dụng điện trên địa bàn tỉnh không ngừng tăng, đặc biệt tại các khu công nghiệp, cơ sở khai khoáng, sản xuất vật liệu xây dựng và các khu du lịch. Việc củng cố, nâng cấp hệ thống lưới điện sẽ giúp ngăn ngừa nguy cơ xảy ra sự cố, bảo đảm hoạt động sản xuất của doanh nghiệp cũng như đời sống của người dân.
Trên các công trường, lực lượng cán bộ, công nhân viên Công ty Điện lực Lào Cai cùng các đơn vị thi công đang nỗ lực từng ngày, tranh thủ từng khoảng thời gian để đẩy nhanh tiến độ. Không khí khẩn trương trong những ngày này cho thấy quyết tâm của Công ty Điện lực Lào Cai trong việc hoàn thành kế hoạch sửa chữa lớn đúng tiến độ.
Khi các hạng mục hoàn thành, hệ thống lưới điện sẽ được củng cố vững chắc hơn, sẵn sàng đáp ứng nhu cầu phụ tải tăng cao trong mùa nắng nóng, đồng thời bảo đảm cung cấp điện an toàn, liên tục, phục vụ phát triển kinh tế – xã hội của tỉnh.
Nguyễn Hiền – CTĐL Lào Cai
