Chiều ngày 26/4/2026, Trạm biến áp 110kV Đa Mai chính thức được đóng điện, đưa vào vận hành. Đây là dấu mốc quan trọng trong quá trình hoàn thiện hạ tầng lưới điện 110kV trên địa bàn tỉnh Bắc Ninh, góp phần nâng cao năng lực cấp điện, tăng độ tin cậy vận hành hệ thống điện và đáp ứng nhu cầu phụ tải ngày càng tăng của khu vực.
Dự án đường dây và Trạm biến áp 110kV Đa Mai thuộc dự án “Lưới điện hiệu quả tại các thành phố vừa và nhỏ, giai đoạn 2”, sử dụng nguồn vốn vay ODA của Chính phủ Đức thông qua Ngân hàng Tái thiết Đức (KfW) và vốn đối ứng của Tổng công ty Điện lực miền Bắc.

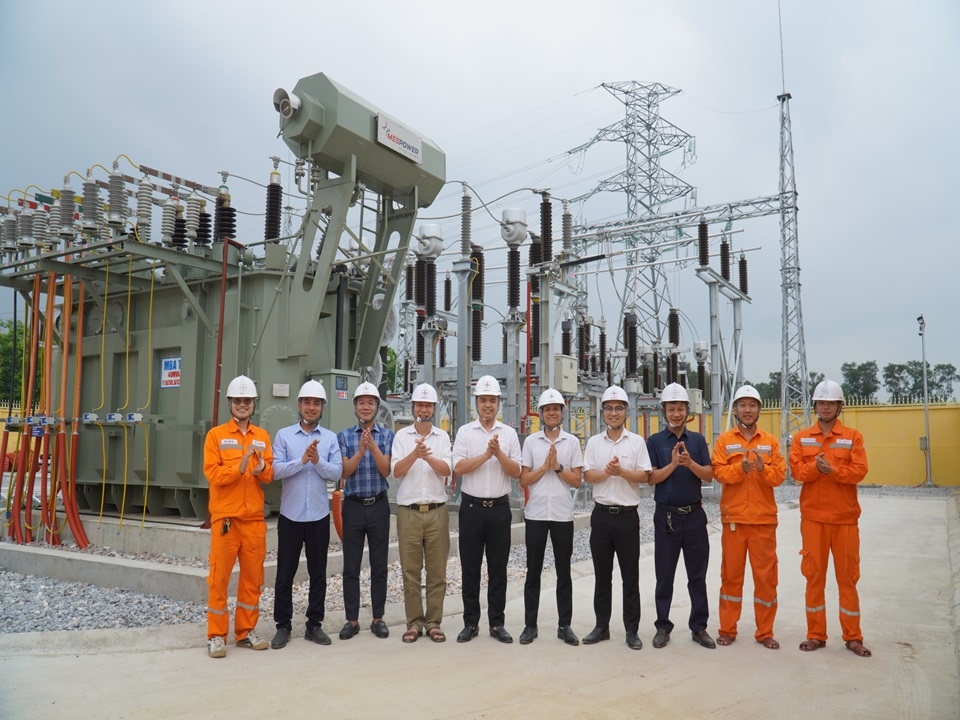

Đại diện Ban Quản lý dự án lưới điện, Công ty Điện lực Bắc Ninh và các đơn vị chúc mừng đóng điện Trạm biến áp 110kV Đa Mai
Hoàn thiện cấu trúc cấp điện chiến lược
Việc đóng điện Trạm biến áp 110kV Đa Mai không chỉ đơn thuần là hoàn thành một công trình nguồn - lưới điện, mà còn có ý nghĩa chiến lược trong việc hoàn thiện cấu trúc cấp điện cho khu vực phường Đa Mai và các vùng phụ cận. Dự án phục vụ cấp điện cho Khu công nghiệp Song Mai - Nghĩa Trung, một số khu vực lân cận; đồng thời tạo điều kiện kết nối Nhà máy điện rác Đa Mai vào lưới điện 110kV theo quy hoạch.
Về quy mô kỹ thuật, dự án gồm tuyến đường dây 110kV cấp điện cho Trạm biến áp 110kV Đa Mai và trạm biến áp 110/35/22kV. Tuyến đường dây 110kV được nghiệm thu có chiều dài khoảng 3.234,9 m, kết cấu 2 mạch, sử dụng dây dẫn ACSR300/39, dây chống sét TK50 và dây cáp quang kiêm chống sét OPGW57/24. Hệ thống cột bao gồm cột thép đơn thân và cột thép hình mạ kẽm nhúng nóng, phù hợp với điều kiện tuyến đi qua khu vực đô thị, giao thông và hành lang kỹ thuật hiện hữu.
Riêng phần trạm, Trạm biến áp 110kV Đa Mai được xây dựng mới với quy mô thiết kế tổng công suất 2x40 MVA; giai đoạn này lắp đặt 01 máy biến áp 40 MVA. Phía 110kV được bố trí các ngăn lộ đường dây, ngăn máy biến áp T1, ngăn phân đoạn và thanh cái; phía 22kV gồm tủ lộ tổng, tủ tự dùng, tủ đo lường, 07 tủ lộ đi và 01 tủ liên lạc. Cấu hình này bảo đảm khả năng tiếp nhận, phân phối công suất linh hoạt, đồng thời dự phòng cho việc mở rộng phụ tải trong giai đoạn tiếp theo.
Hướng tới tiêu chí trạm không người trực

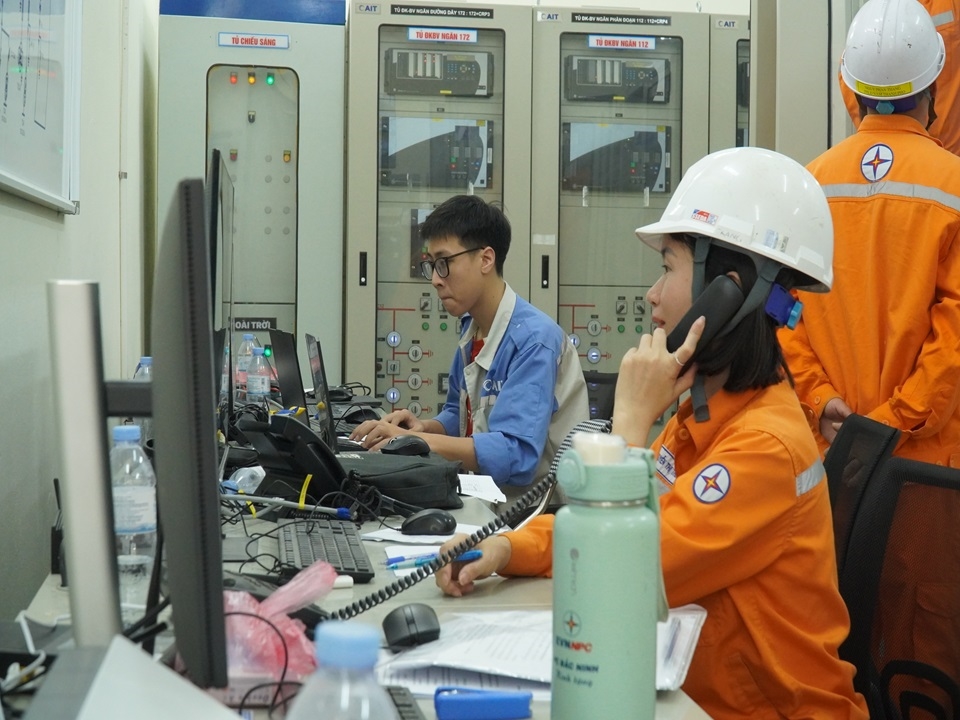

Một điểm đáng chú ý của công trình là mức độ hiện đại hóa trong điều khiển, giám sát và bảo vệ. Các ngăn lộ 110kV được trang bị thiết bị điều khiển mức ngăn BCU, rơ le bảo vệ và các thiết bị IED khác sử dụng giao thức IEC 61850. Hệ thống có khả năng truyền tín hiệu về Trung tâm Điều độ Hệ thống điện miền Bắc theo giao thức IEC 60870-5-104; đồng thời được trang bị hệ thống thu thập, giám sát, đo đếm, điều khiển xa, camera giám sát và phòng cháy, chữa cháy tự động, kết nối Trung tâm Điều khiển xa khu vực Bắc Giang, đáp ứng yêu cầu vận hành trạm theo chế độ không người trực.

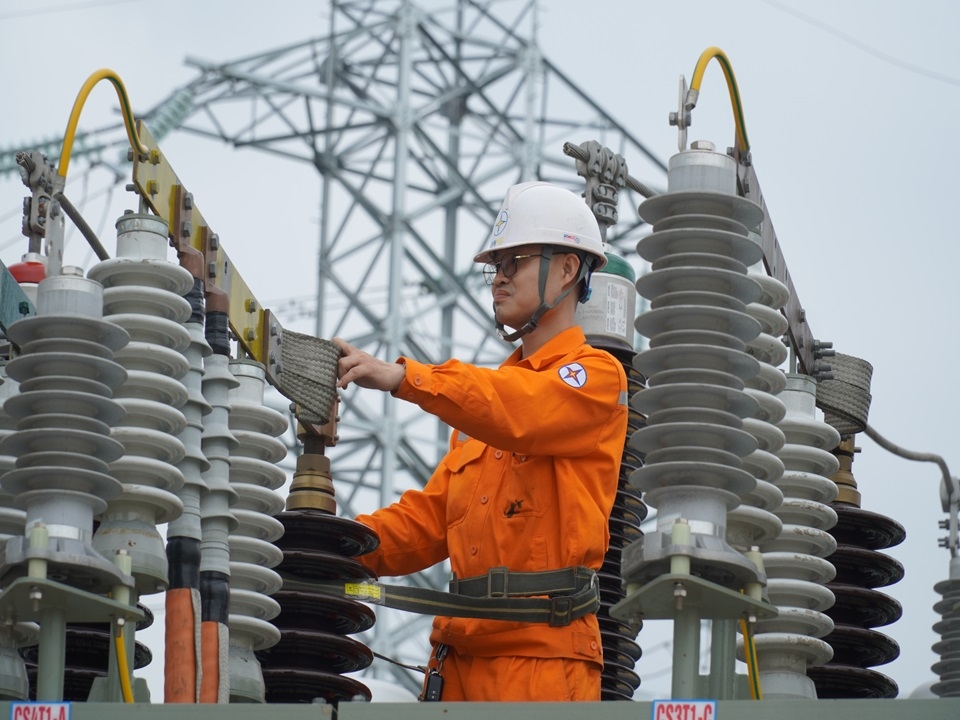

Cán bộ kỹ thuật kiểm tra các thông số, sẵn sàng thao tác đóng điện Trạm biến áp 110kV Đa Mai
Trước thời điểm đóng điện, các đơn vị liên quan đã tổ chức nghiệm thu, rà soát kỹ thuật; kiểm tra hồ sơ pháp lý, hồ sơ hoàn công, thí nghiệm thiết bị sau lắp đặt, hệ thống SCADA, bảo vệ rơ le, tín hiệu điều khiển, phòng cháy, chữa cháy và các điều kiện vận hành.
Từ góc độ vận hành hệ thống điện, việc đưa Trạm biến áp 110kV Đa Mai vào khai thác sẽ góp phần san tải cho các trạm biến áp hiện hữu, rút ngắn bán kính cấp điện trung áp, giảm tổn thất điện năng và nâng cao chất lượng điện áp cho khách hàng. Đặc biệt, trong bối cảnh phụ tải công nghiệp, thương mại, dịch vụ và dân sinh trên địa bàn Bắc Ninh tiếp tục tăng nhanh, công trình này tạo thêm một điểm cấp nguồn quan trọng, giúp lưới điện khu vực vận hành linh hoạt hơn trong các phương thức cấp điện bình thường cũng như khi có sự cố hoặc bảo dưỡng định kỳ.

Nhân viên Lưới điện cao thế Bắc Ninh kiểm tra thiết bị trước khi đóng điện
Dự án cũng thể hiện nỗ lực lớn của ngành Điện trong việc tháo gỡ khó khăn về mặt bằng, đẩy nhanh tiến độ thi công và hoàn thiện các hạng mục kỹ thuật trong thời gian ngắn.
Đóng điện thành công Trạm biến áp 110kV Đa Mai là kết quả của sự phối hợp chặt chẽ giữa chủ đầu tư, Ban Quản lý dự án lưới điện, Công ty Điện lực Bắc Ninh, các đơn vị thi công, cung cấp vật tư thiết bị, thí nghiệm - hiệu chỉnh và các cơ quan liên quan. Công trình sau khi vận hành sẽ góp phần củng cố năng lực hạ tầng điện, bảo đảm cấp điện an toàn, ổn định, liên tục cho phát triển kinh tế - xã hội, đồng thời tạo nền tảng quan trọng cho mục tiêu hiện đại hóa lưới điện phân phối và lưới điện truyền tải khu vực Bắc Ninh trong thời gian tới.
Nguyễn Thanh Hương - CTĐL Bắc Ninh
