Đóng điện vận hành an toàn Dự án Lắp MBA T2 TBA 110kV Phù Ninh, tỉnh Phú Thọ
03/01/2020 09:22
Đêm ngày 31/12/2019 Ban Quản lý dự án lưới điện đã phối hợp với các đơn vị liên quan tổ chức nghiệm thu đóng điện, đưa vào vận hành an toàn Dự án Lắp MBA T2 TBA 110kV Phù Ninh, tỉnh Phú Thọ.

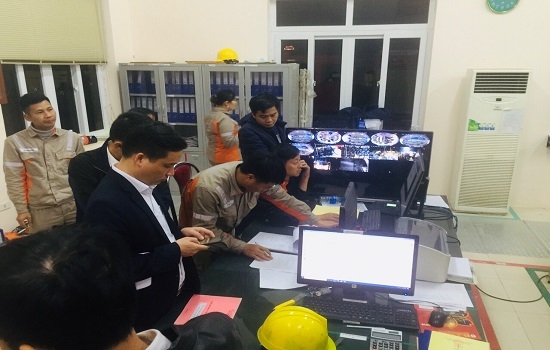

Hội đồng nghiệm thu trước giờ đóng điện
Thực hiện chỉ đạo của Tổng Công ty điện lực Miền Bắc (EVNNPC) cung cấp điện liên tục, ổn định trong dịp tết Nguyên đán 2020 và với nỗ lực quyết tâm hoàn thành nhiệm vụ chống quá tải cho TBA 110kV Phù Ninh, tỉnh Phú Thọ theo đúng tiến độ của EVNNPC giao cho Ban QLDA lưới điện năm 2019. Dự án Lắp MBA T2 TBA110kV Phù Ninh, tỉnh Phú Thọ đã được Hội đồng nghiệm thu EVNNPC nghiệm thu và đóng điện vận hành an toàn hồi 21h21 phút ngày 31/12/2019.

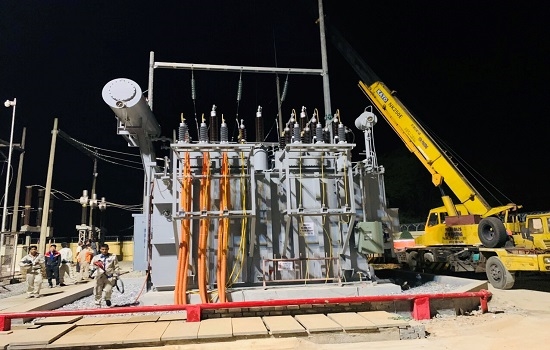

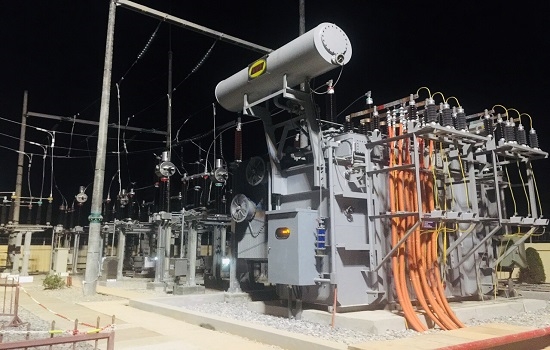

Toàn cảnh MBA T2 110kV 63MVA TBA Phù Ninh
Dự án Lắp MBA T2 TBA110kV Phù Ninh, tỉnh Phú Thọ sử dụng vốn khâu hao cơ bản và vốn tín dung thương mại của EVNNPC với tổng mức đầu tư 40,035 tỷ đồng. NPCPGM là đơn vị được chủ đầu tư là EVNNPC giao quản lý dự án.

Hoàn thiện lắp đặt MBA T2 110kV 63 MVA Phù Ninh
Ông Phan Hồng Việt – Phó Giám đốc Ban quản lý dự án lưới điện - Phụ trách PMU 3 cho biết: Đây là Dự án được nghiệm thu và đưa vào vận hành an toàn thứ 40 của Ban quản lý dự án lưới điện trong năm 2019. Dự án này sau khi đưa vào vận hành sẽ: Chống quá tải cho MBA T2 TBA 110kV Phù Ninh và các TBA khác trong khu vực; Đáp ứng nhu cầu phát triển phụ tải, tăng cường liên kết lưới, nâng cao độ ổn định và tin cậy cung cấp điện của khu vực tỉnh Phú Thọ; Đảm bảo độ tin cậy cung cấp điện, chất lượng điện năng, giảm tổn thất điện năng của khu vực; Phù hợp theo Quy hoạch phát triển điện lực tỉnh Phú Thọ giai đoạn 2016-2025, có xét đến năm 2035 đã được Bộ Công Thương phê duyệt.
Dự án Lắp MBA T2 TBA110kV Phù Ninh, tỉnh Phú Thọ có quy mô:
1.Trạm biến áp 110kV
-Lắp đặt MBA T2 công suất 63MVA-110/35/22kV – 100/100/100%.
- Lắp đặt ngăn lộ 110kV cho ngăn MBA T2 gồm: 01 máy cắt, 03 bộ biến dòng điện 1 pha, 02 bộ DCL, 02 tiếp đất; 01 bộ chống sét van trung tính 72kV, 01 bộ dao cách ly trung tính 72kV và 03 chống sét van 96kV.
2. Phần 35kV:
- Lắp đặt mới dãy tủ 35kV cho MBA T2, trong đó sử dụng các tủ điện 35kV hợp bộ đặt trong nhà gồm: 01 tủ máy cắt tổng; 01 tủ đo lường; 01 tủ phân đoạn; 02 tủ MC lộ đi; 01 tủ dao cắm (phù hợp với tủ C31 hiện hữu).
- Đấu nối từ phía 35kV của MBA T2 đến lộ tổng 35kv lắp mới và cáp liên lạc sử dụng Cu/XLPE/PVC-1x400mm2 (2 sợi/1 pha).
- Lắp đặt mới chống sét van 35kV, kèm ghi sét.
- Cáp tổng và liên lạc 38,5kV: Sử dụng 2 sợi/1pha, cáp 38,5kV-Cu/XLPE/PVC-1x400mm2.
3. Phần 22kV:
- Lắp đặt mới dãy tủ 22kV cho MBA T2, trong đó sử dụng các tủ điện 22kV hợp bộ đặt trong nhà gồm: 01 tủ máy cắt tổng; 01 tủ đo lường; 01 tủ phân đoạn; 04 tủ MC lộ đi; 01 tủ dao cắm (phù hợp với tủ C41 hiện hữu).
- Đấu nối từ phía 22kV của MBA T2 đến tủ lộ tổng 22kV lắp mới và cáp liên lạc sử dụng Cu/XLPE/PVC-1x500mm2 (3 sợi/1 pha).
- Lắp đặt mới chống sét van 22kV, kèm ghi sét.
-Cáp tổng liên lạc 22kV: Sử dụng 3 sợi /1 pha, cáp 24kV –Cu/XLPE/PVC-1x500mm2.
Nguyễn Mạnh Hiên Ban Quản lý dự án Lưới điện
